貴安“東數西算”配套項目最新進展
來源:貴陽網  |  2024-08-20 17:04:39

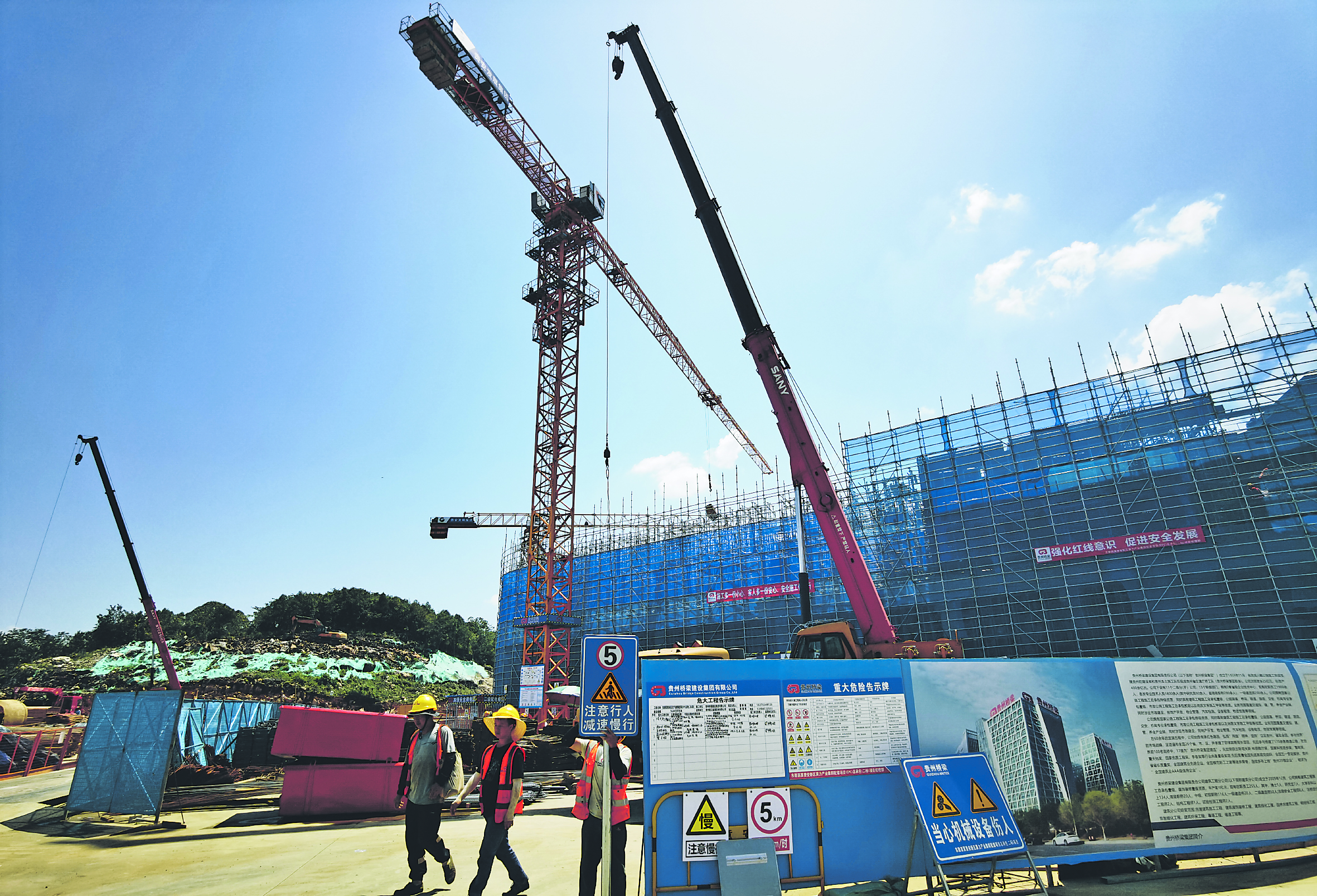

  近日,位於貴安新區數谷大道旁的東數西算貴安新區算力産業集群配套項目(EPC)總承包(二標)項目建設現場一派忙碌景象,作為貴州加快推進“東數西算”工程的重要載體,該項目整體進度已完成25%左右。

貴安“東數西算”配套項目最新進展

  東數西算貴安新區算力産業集群配套項目(EPC)總承包(二標)由貴安發展集團與中國電子信息産業集團旗下的中電光谷聯合控股有限公司合作投資建設,分為起步區、發展區、拓展區,規劃用地面積約1760畝,總投資138.5億元,是以算力設施、算力産業為支撐的産城融合重點項目。

  其中,發展區(二期項目)佔地面積183畝,投資超78億元,主要建設網信(信創)産業基地、算力中心、集中式供冷設施、貴安新區算力應用平臺、供配電設備生産基地、源網荷儲能源管理系統、綠色零碳綜合管理與交易平臺等項目。

  目前正在建設的是發展區(二期項目)重要內容之一——算力中心項目,由貴安發展集團旗下城投項目管理有限公司代建,貴州橋梁建設集團有限責任公司施工。

  “現在每天在項目上的建設人員接近400人,其中施工人員超350人,安全、品質和技術等管理人員超40人。”貴州橋梁建設集團有限責任公司項目常務副經理孫中富介紹,“5月18日開始場地平整工作以來,項目部狠抓安全、品質和進度,採取三班倒方式作業,開足馬力,一天一個樣地刷新建設進度條。”

  孫中富介紹,截至目前,土石方工程已完成95%,主體建設部分1-3號、1-4號兩棟建築的地基基礎已完成100%,第一層的混凝土澆築均已完成,項目整體進度完成25%左右。

  按照建設計劃,該項目將於今年11月完成1-3號和1-4號兩棟數據機房的封頂。孫中富表示,將進一步加強與各相關單位、部門的溝通,加強統籌調度,落實落細各項要素保障,在確保安全、品質的前提下,搶抓時間節點,加快項目施工,為東數西算國家戰略實施提供堅實保障,助力貴安新區實現“一年一個樣、三年大變樣”。(記者 潘朝選)
