電力天路再升級 拉薩換流站擴建工程全面竣工
來源:中央廣電總臺國際在線  |  2025-08-27 17:00:19

視頻來源:河南送變電建設有限公司

  近日,經過建設人員17個月的奮戰,由國網河南省電力公司承建的拉薩±400千伏換流站擴建工程土建施工、電氣安裝等建設任務全面完成,為下一步啟動直流站系統帶電調試、9月底投入運行奠定堅實基礎。

  “一年多以來,我們全力應對雪域高原高寒缺氧、技術複雜、生態脆弱等多重考驗,安全優質全面完成土建施工、電氣安裝等既定建設任務,為這項西藏重大基礎設施工程做出了豫貢獻,為西藏同胞獻上了中原人民的情誼。”該工程施工項目部經理黃文藝説。

  青藏直流聯網工程是第一條通往西藏的“電力天路”,也是西藏豐水期“藏電外送”和枯水期“送電進藏”的直流輸電綠色通道。拉薩±400千伏換流站是青藏直流聯網工程的端站,位於海拔3850米的林周縣,是國家電網有限公司全面貫徹落實黨的治藏方略、助力西藏經濟社會高品質發展的民生工程。

  為進一步提升青藏直流聯網工程電力輸送容量,2024年5月,拉薩擴工程作為青藏直流聯網工程二期工程的重要組成部分開工建設。工程在原地新增換流變6台、換流閥2組,新建220千伏線路間隔2個,更換220千伏斷路器2台,新增改造直流場斷路器4台。投運後,青藏直流輸電功率將由60萬千瓦擴充至120萬千瓦。

  “拉薩±400千伏換流站擴建工程與常規換流站相比,具有‘一個最高,兩個首次’的特點,即世界海拔最高的換流站、國內首次實施換流站擴建工程、首次採用單極雙閥廳並聯接線結構實施換流站擴建改造,面臨安全、品質、進度、環保等多方面挑戰。”該工程施工項目副經理張勇超介紹。

  下一步,施工人員將協同做好拉薩擴帶電調試、消缺整改等工作,保障工程按期投運、早日發揮效益。(文/圖 王存芳)

電力天路再升級 拉薩換流站擴建工程全面竣工_fororder_WechatIMG20

±400拉薩換流站全景圖

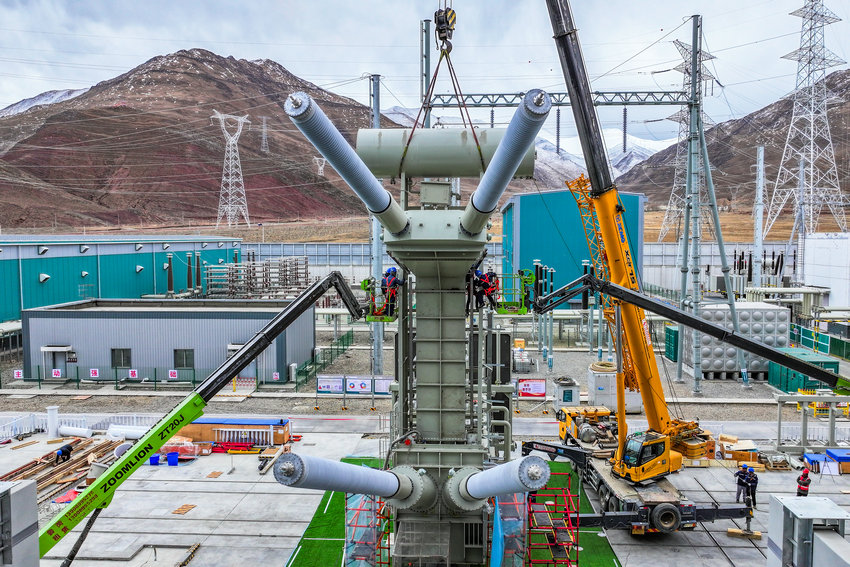

電力天路再升級 拉薩換流站擴建工程全面竣工_fororder_安裝換流變壓器

換流變壓器安裝現場

電力天路再升級 拉薩換流站擴建工程全面竣工_fororder_閥廳設備安裝

閥廳設備安裝

電力天路再升級 拉薩換流站擴建工程全面竣工_fororder_安裝換流變壓器套管JPG.JPG

工人安裝換流變壓器套管

電力天路再升級 拉薩換流站擴建工程全面竣工_fororder_進行二次設備調試

工人進行二次設備調試

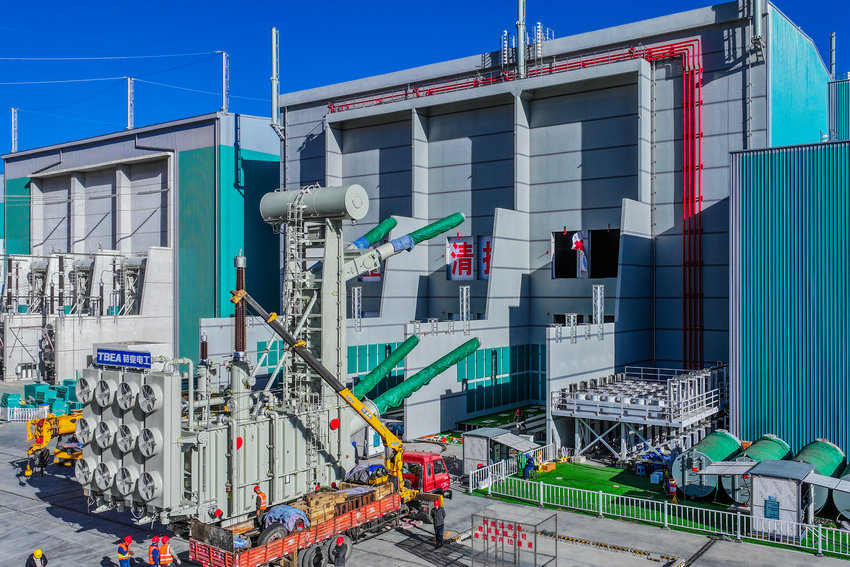

電力天路再升級 拉薩換流站擴建工程全面竣工_fororder_換流變壓器安裝施工

換流變壓器安裝施工

電力天路再升級 拉薩換流站擴建工程全面竣工_fororder_站內直流場電器設備改造現場

站內直流場電器設備改造現場

編輯:張雨晴
