2月6日15時57分,隨著桓仁八里甸子66千伏變電站2號主變壓器順利送電並帶出全部負荷,八里甸子地區電網恢復原方式運行。這標誌著由國網本溪供電公司承擔的大雅河抽水蓄能電站施工供電工程關鍵期負荷轉帶保電任務圓滿完成。

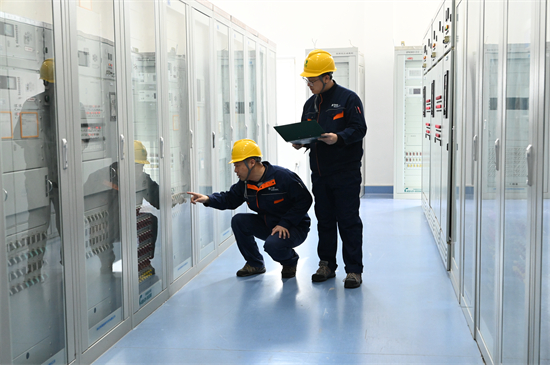

供電人員堅守崗位 供圖 國網本溪供電公司
本次負荷轉帶工作于2月3日正式啟動,歷時四天四夜,主要任務是配合併保障桓仁66千伏華八一、二線T接桓仁大雅河抽水蓄能工程——西灣變電站的順利接入。在八里甸子66千伏變電站全站負荷通過木盂子66千伏變電站10千伏配網線路實施臨時轉供期間,全力保障轄區電網安全穩定運行、各類用戶可靠用電。
作為遼寧省重要的清潔能源項目,大雅河抽水蓄能電站對優化地區能源結構、增強電網調節能力具有重要意義。本溪供電公司與桓仁縣供電公司上下聯動、精心組織、週密部署,提前完成10千伏木八線負荷定值調整、八里甸子66千伏變電站2號10千伏電容器設備預試、二級重要用戶高速隧道提前轉帶,以及對八里甸子地區全部線路、木盂子地區聯絡線的特巡測溫等準備工作,為安全轉供夯實基礎。
同時,本溪供電公司精心編制專項轉帶方案與應急預案,優化負荷分配策略,重點關注並保障居民取暖用電需求,杜絕因轉供引起的低電壓等問題,保障群眾溫暖度冬。
轉帶期間,本溪供電公司啟動24小時應急指揮與保障機制。相關變電站恢復24小時專人值守,增加設備特巡與紅外測溫頻次,利用無人機巡檢、在線監測等智慧化手段對輸電線路開展立體化巡查,及時消除各類隱患。在線路途經的施工風險區域,安排專人每日現場值守,全過程監督施工安全,全力營造安全可靠的電網運行環境。
2月6日,負荷轉帶任務圓滿完成,電網恢復正常運行方式,為大雅河抽水蓄能工程後續建設提供了及時、穩定的電力支撐,也為供電公司保障重大項目建設、服務地方經濟社會發展積累了寶貴經驗。(文 劉鑫 趙方成 陳永)
