12月16日,位於山東省菏澤市鄆城縣的大唐鄆城630℃國家電力示範項目1號鍋爐受熱面模組首次吊裝成功,2號鍋爐大板梁順利吊裝,兩大裡程碑節點均圓滿完成,標誌著項目取得了重要階段性成果,提速衝刺全力打好年度“收官戰”。
項目現場 供圖 大唐鄆城發電有限公司

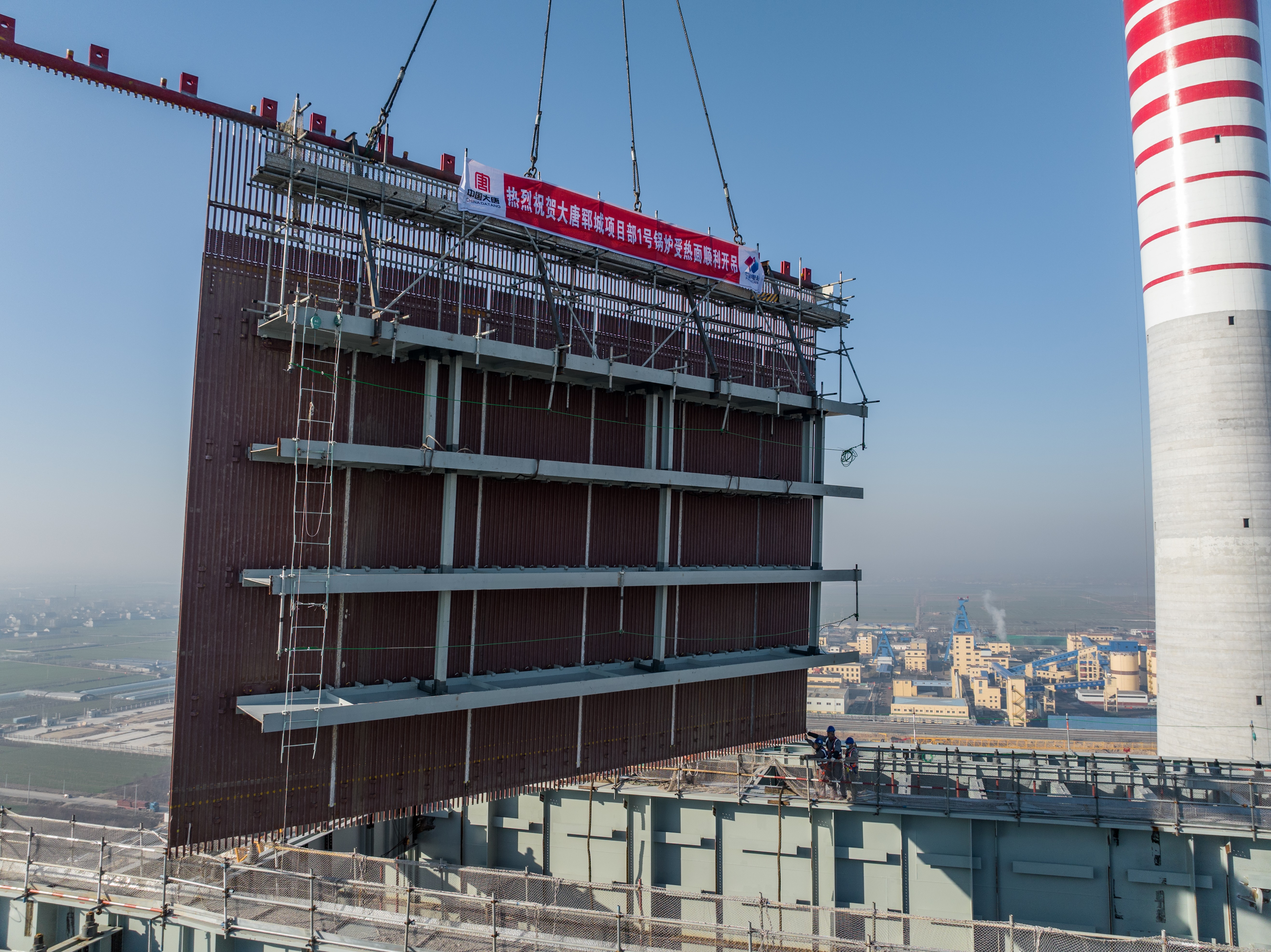

此次鍋爐首次吊裝設備為後包墻受熱面管屏,總重量為56噸,採用160噸塔吊作主吊、900噸履帶吊作輔吊的吊裝方式。吊裝過程中,公司嚴格落實各項安全、品質保證措施,並做好跟蹤管控,確保整個吊裝過程安全有序。鍋爐受熱面的首次吊裝成功,標誌著1號鍋爐受熱面設備安裝正式拉開帷幕。
項目現場 供圖 大唐鄆城發電有限公司

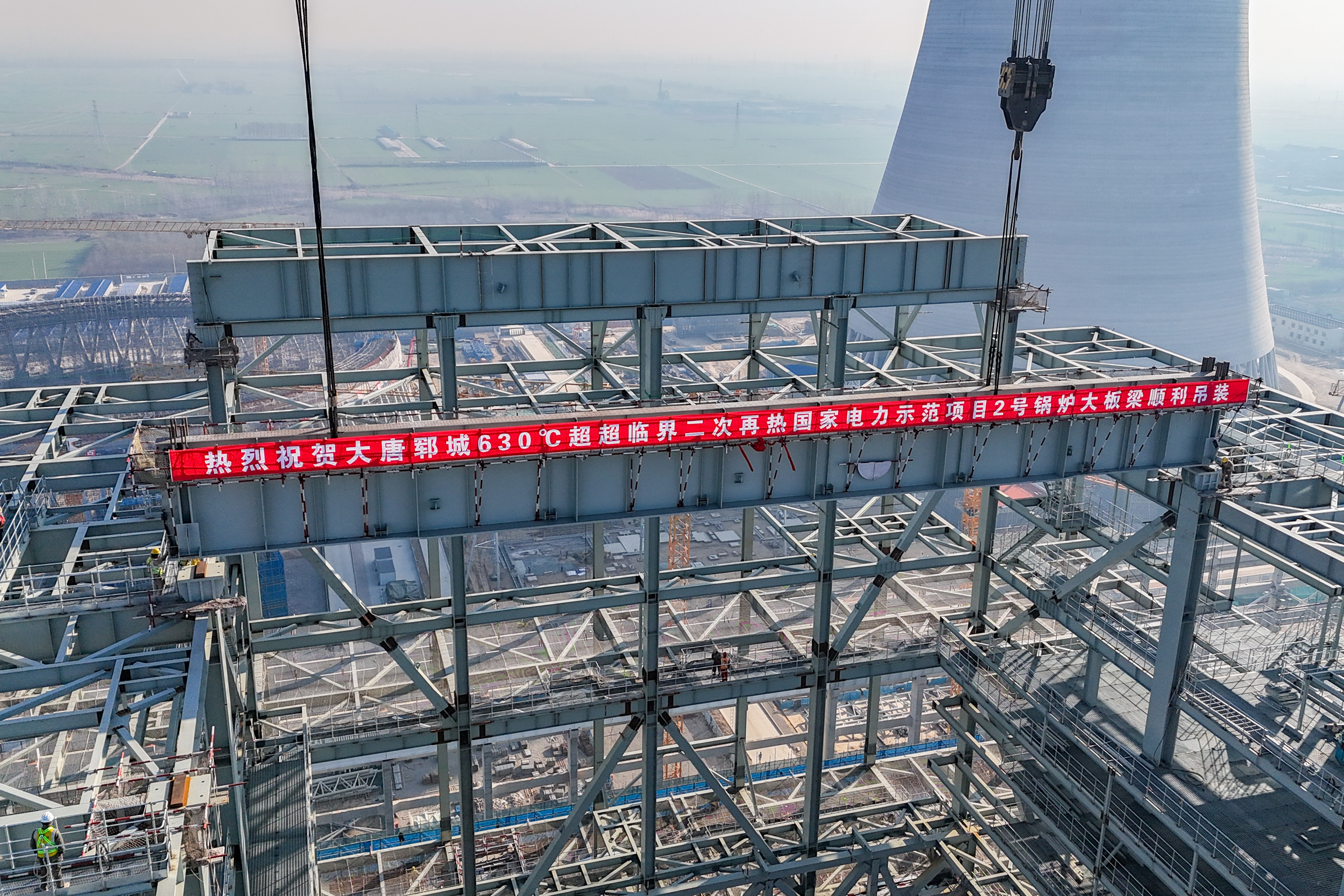

大板梁是整個鍋爐鋼架結構中的關鍵部件,本次吊裝的大板梁重量達85噸,調配了100噸塔吊和900噸履帶吊等大型機械設備參與作業。吊裝過程中,公司嚴格按照預定方案執行,實施全過程旁站監督,順利完成吊裝任務。2號鍋爐大板梁順利吊裝就位,開啟了鍋爐受熱面組合安裝的又一新進程,為T91水冷壁安裝奠定基礎。
大唐鄆城加強工程精細化管理,錨定關鍵節點目標,把握工期管理的“科學性”與“精準性”兩大抓手,嚴格管控施工關鍵階段、關鍵節點、關鍵分部,以“搶”的意識、“實”的作風、“幹”的行動,高質高效推動項目建設,確保“百日攻堅”實現新突破。(文 李帥 董敏)
