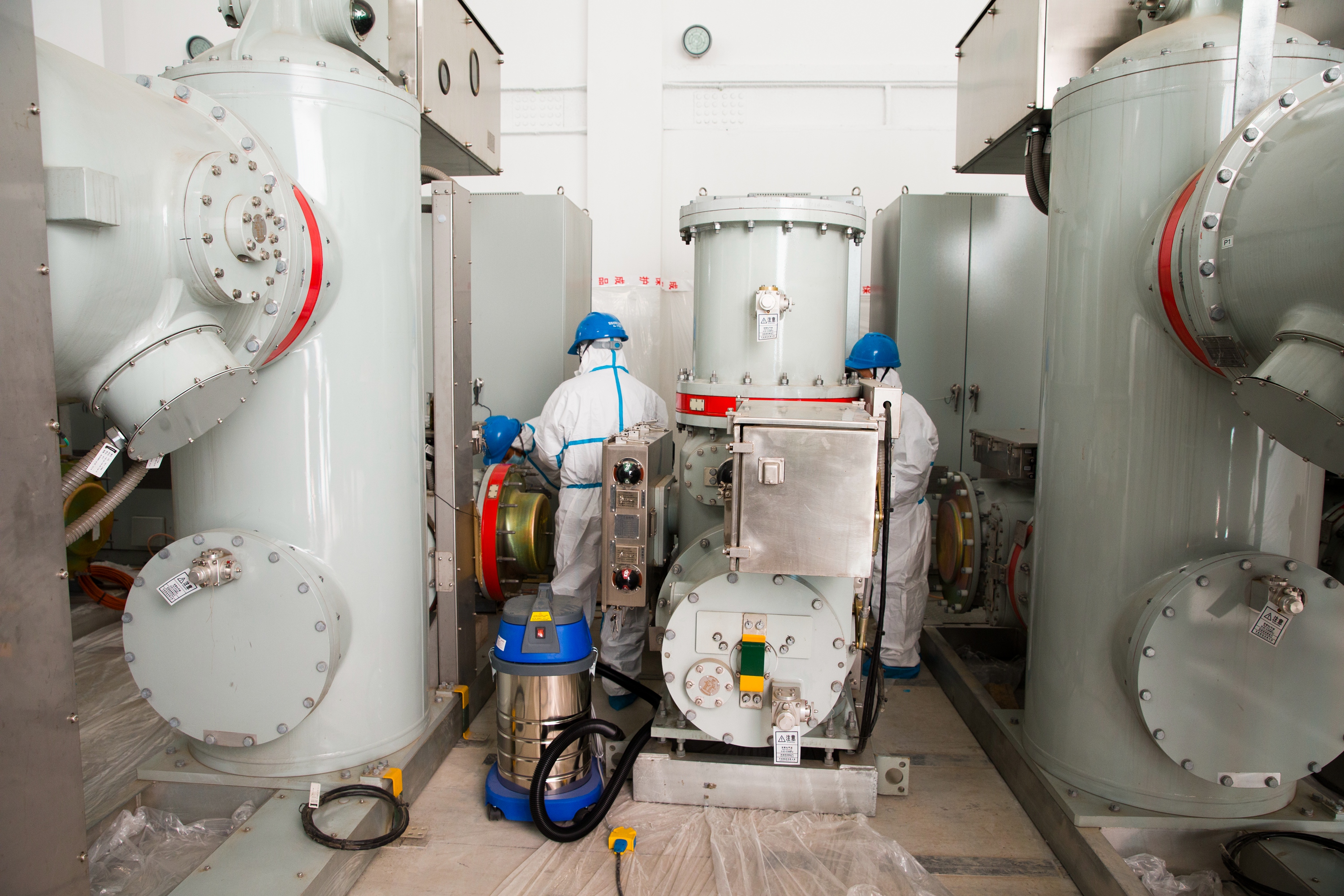

GIS設備無塵化安裝 供圖 國網渭南供電公司
國際在線陜西消息:4月23日,國網渭南供電公司施工人員身著全套防塵服,在渭南民生110千伏變電站工程施工現場進行GIS設備無塵化安裝,開啟了該項目主設備標準化施工工藝應用的第一步。
“GIS設備無塵化安裝,是國網公司變電主設備安裝重點管控環節,也是落實‘六精四化’要求的具體措施,對我們來説,雖然壓力很大,但大家都充滿信心,決心打造一個無塵化安裝的樣板工程。”施工項目經理董志敏説。
為確保該工程項目施工順利實施,國網渭南供電公司在開工前便週密部署並籌備各項工作,分別組織項目部和作業層班組骨幹人員開展GIS無塵化安裝標準工藝和工法專題培訓,切實提升全體參建人員標準化施工作業意識。同時該公司結合標準工藝應用、品質通病防治和基建品質“五必檢,六必驗”管理要求,制定了公司級標準化控制措施執行卡,從設備開箱驗收、SF6氣體和密度繼電器實驗檢測,到安裝環境監測、施工過程式控制制,全流程落實品質管控措施。
對GIS室所有孔洞進行密封處理 供圖 國網渭南供電公司

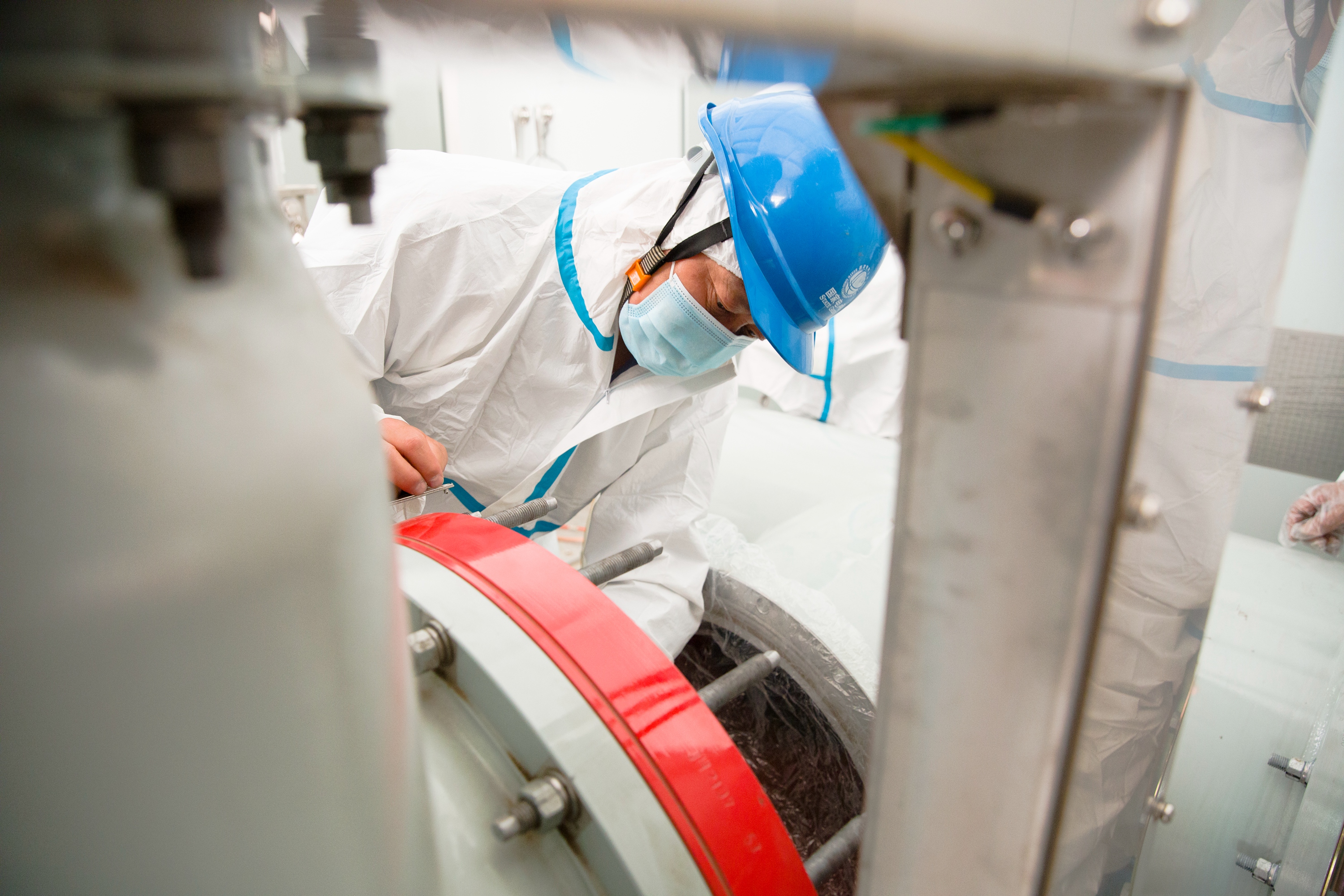

作業前對整個安裝空間無塵化處理非常關鍵。項目部對GIS室所有孔洞門窗用彩條布和塑膠布進行密封處理,對設備表面浮塵進行擦拭,對地面塵土進行吸塵打掃並鋪設防塵地墊,同時對室內已完工墻體進行成品保護,建設規範標準的無塵化施工空間。
現場施工環境 供圖 國網渭南供電公司
在進入無塵室前,施工人員按要求先換上無塵服,戴上口罩、蘑菇帽、安全帽,套上鞋套等無塵裝備,將個人隨身品集中收納後,通過風淋室,經吹吸灰塵後方能進入。室內設有百萬級顆粒度監測儀、空氣凈化器、溫濕度儀和滅蚊燈等監控設施,實時對作業環境進行監測。工器具、消耗性材料和備品備件,都按照型號的不同定置擺放,保證現場施工環境潔凈、整齊。

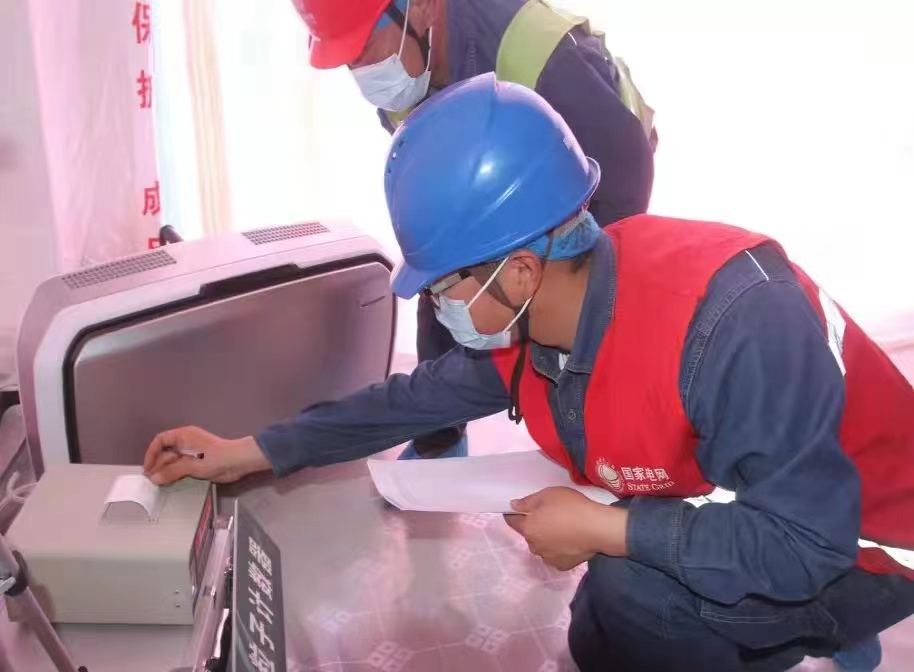

“正是由於有這些保障措施,現在監測的整個室內的0.5μm、1μm級和5μm級粉塵濃度遠遠小于限值,完全符合施工條件。”項目到位專責劉向東指著的粉塵監測儀説。為此,他們每天施工前都有專人監測粉塵濃度、氣溫、溫度,並做好詳細記錄,不滿足無塵化施工條件堅決不施工。
民生110千伏變電站工程110千伏GIS設備無塵化安裝內容包括110kV2個主變、4個出線、2個PT、1個母聯間隔,所有單元的開蓋、內檢及連接工作均在防塵棚內完成無塵化安裝。為確保該項工程的順利實施,國網渭南供電公司嚴格落實施工方案要求,施工現場結合《輸變電工程建設施工安全風險管理規程》和反違章要求,嚴格落實施工安全、品質、技術、工藝要求,無塵化施工期間公司相關負責人均在現場指導、監督,確保安裝工作安全、優質、高效完成。
下一步,國網渭南供電公司將以此為契機,不斷總結經驗教訓、細化施工方案、積累工作成果,進一步深化在主變壓器安裝、配電裝置安裝等環節標準化工藝工法應用,以更高的品質服務電網建設。(文 魏凱 常徵)
