7月6日,國網寶雞供電公司330千伏雍城變改造提升工程正式竣工。雍城變電站改造提升工程共完成了15台330千伏斷路器和隔離開關等設備的智慧升級,並對全站110千伏配電裝置以及二次綜合自動化控制系統設備進行了改造。工程的順利竣工將提升雍城變330千伏開關額定遮斷電流水準,增強該站綜合自動化設備運行可靠性,為迎峰度夏用電高峰提供堅強充足的電力保障,為全省最高可釋放35萬千瓦的發點機組護航。

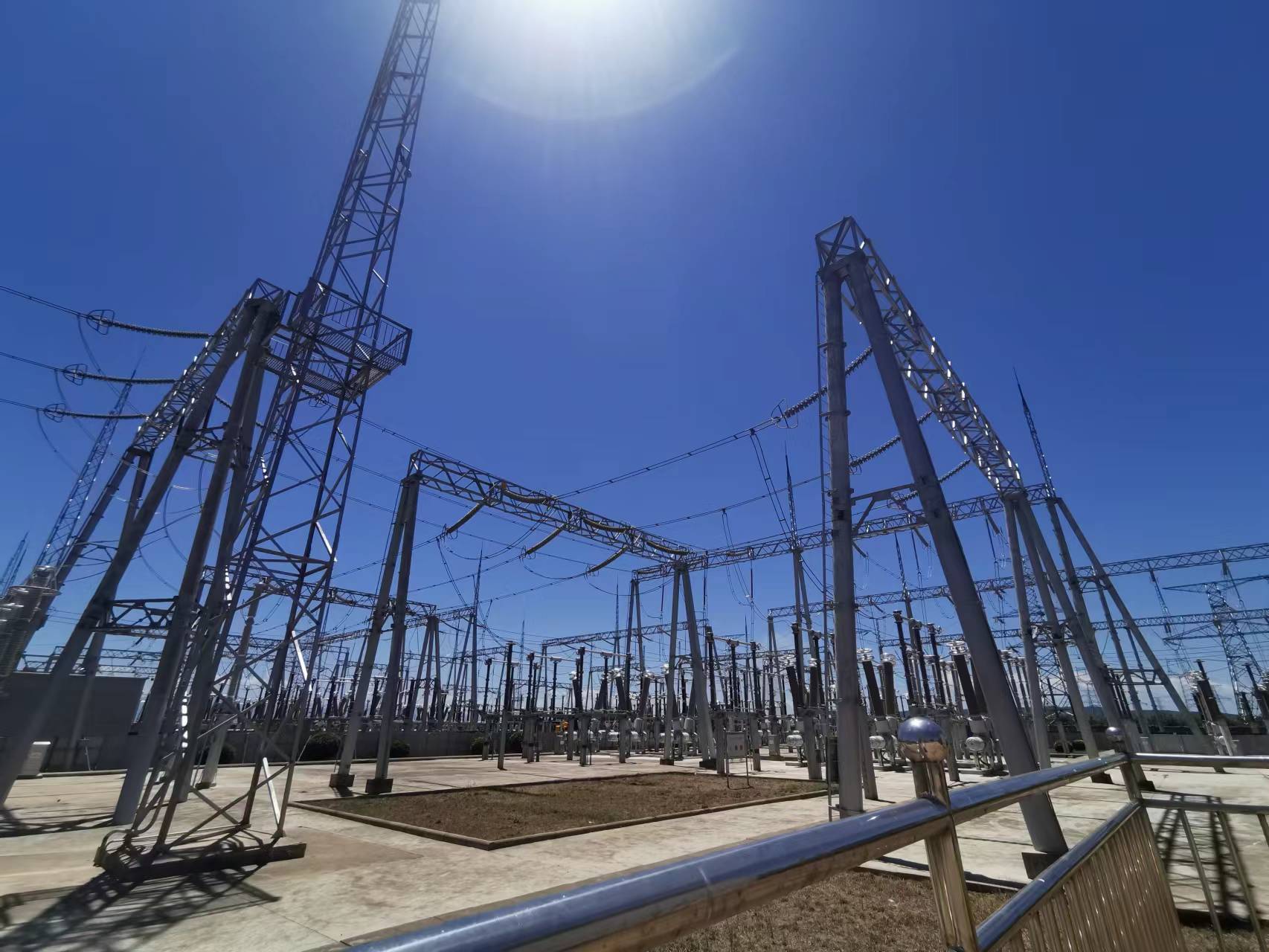

330千伏雍城變改造提升工程 供圖 國網寶雞供電公司
為確保雍城變改造提升工程安全順利開展,國網寶雞供電公司制定了各類工作方案,在整個施工過程中下達調度指令1228項,正確率達100%。在國家電網公司調度系統電網運行風險管控工作電視電話會議上,國網寶雞供電公司將此次提升改造工程中總結出的“三個機制”和“三個方法”作為典型經驗推廣介紹。
今年3月,寶雞疫情防控形勢嚴峻,為了保證工程能在夏季用電高峰期前順利投運,60多名工作人員及管理人員實行全封閉式管理,整月吃住在工地,日夜奮戰與時間賽跑,正是電力鐵軍這種攻堅克難、勇於擔當的精神,雍城330千伏變改造提升工程項目工期提前了8個月就順利竣工,大大提升了寶雞電網運行可靠性,為今年迎峰度夏電力保障貢獻了力量。(文 範文斌 李曉菲)
