“110千伏大官線線路遷改工作已完成,安措已拆除,人員已撤離,線路可以正常投運。”9月16日18時01分,隨著工程公司項目負責人彙報工作結束,歷時156天的重點民生工程“韋羅高速”線路系列遷改工作圓滿畫上句號。

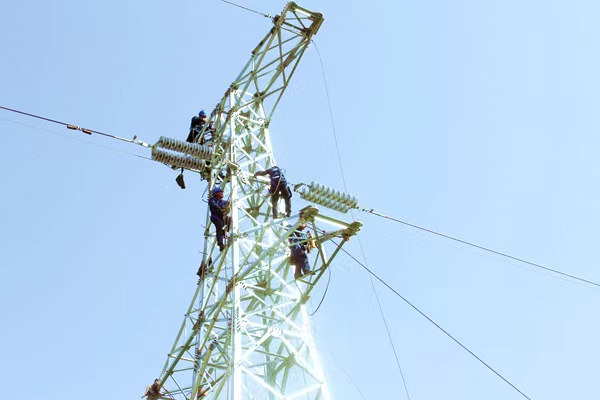

工作人員線路遷改工作現場 供圖 國網渭南供電公司
為保證“韋羅高速”系列遷改工作安全有序開展,國網渭南供電公司高度重視此次施工任務,專門成立專家組和項目部,先後組織召開遷改協調會、方案研討會和專業審查會,形成遷改作戰圖,反復進行“沙盤推演”。該公司清晰標注帶電線路、吊車點位、交叉跨越、牽引場和張力場佈置等詳細信息,確保施工作業人員清楚準確把握現場作業環境。公司由項目、施工、監理等單位聯合勘查和復勘,形成與現場實際相符合的“三措一案”,確保方案的準確性、完備性和可執行性;紮實開展“雙辨識”,從專業管理和安全管理兩個角度明確注意事項,組織施工單位和專業骨幹開展工前作業流程分析,分解各環節風險,對專責監護人、“同進同出”人員進行清單式交底,確保遷改工作安全可控、能控、在控;嚴格落實“四個管住”、安全履責“104條”要求,壓緊壓實項目管理、設備運檢、施工檢修、監理單位安全管理主體責任,嚴把外包隊伍安全資質、施工承載力、作業能力、人員培訓考核等各個關口,檢查施工合同、安全協議、社保信息等符合準入條件,確保外包單位、人員雙準入滿足要求;組織班組和監理對施工單位的牽引機械、鏈條葫蘆、壓接工具、機動絞磨等重要施工機具、安全工器具開展兩輪全面檢查;建立“一對一”、“點對點”管控機制,促進現場規範作業,確保工程“零缺陷”“零隱患”投運。
施工現場工作例會 供圖 國網渭南供電公司
該公司以“黨員身邊無違章”為抓手,深入開展“黨建+安全”工程,設立黨員突擊隊,加強黨支部建設,發揮“時代楷模”錢海軍的先鋒模範作用,通過在現場進行事跡宣講,切實把榜樣力量轉換為推動遷改工程標準化作業的實際行動,在工作崗位中迸發黨員力量。
黨員在現場進行事跡宣講 供圖 國網渭南供電公司
為將停電影響減至最小,黨員幹部帶頭履責,齊心協力實現330千伏羅鹹Ⅰ線建設與Ⅱ線開工無間歇銜接;330千伏禹信Ⅰ、Ⅱ線停電工作大幹10天,僅休整3天,就投入禹信III、IV線的工作,110千伏韋下線同時開工。一線黨員深耕“黨員責任田”,充分發揮黨員在現場施工建設中當先鋒、做表率的作用,進一步彰顯黨員身份、擦亮公司品牌,切實將安全堡壘築在一線,讓黨旗飄在一線。
工作人員施工現場 供圖 國網渭南供電公司
據了解,“韋羅高速”系列線路遷改工作是2022年國網渭南供電公司年度重點攻堅項目之一,韋羅高速公路北接京昆,南連連霍,途經蒲城、大荔、華陰3個縣(市)、11個鄉鎮,是省級高速澄商線的重要組成部分,是渭南市委、市政府2022年度重點民生工程,更是渭南人民群眾翹首以盼的“福祉”工程。此項系列工程涵蓋兩個電壓等級工作,其中330千伏拆除鐵塔9基,新建鐵塔14基,架設雙回路雙分裂導線4.13千米;110千伏部分,拆除鐵塔12基,新建鐵塔14基,架設線路4.79千米。(文 王為)
