金門為何需要從大陸飲水呢?



不要看金門是個小島,四面環海



其實水資源十分匱乏~





金門水資源貧乏



金門縣位於福建南部海域,由14個大小島嶼組成,總面積151.7k平方米。金門因地理位置特殊,水資源貧乏,人均一年可利用水量僅167.9立方米,屬資源性缺水。從福建大陸供水金門是解決該地區缺水問題的有效途徑。



歷史性一刻 福建正式向金門供水 盼了23年 終於等到這一天



▲取水口及龍湖實景圖



應金門縣政府的請求,1995年以來,在國臺辦、水利部的精心指導和福建省委、省政府的正確領導下,福建省水利廳、福建省臺辦會同兩岸有關部門和單位,歷經二十余載,克服種種困難,經多次工作和商務技術商談取得成果,2015年7月20日,雙方業主在金門縣成功簽約。



歷史性一刻 福建正式向金門供水 盼了23年 終於等到這一天

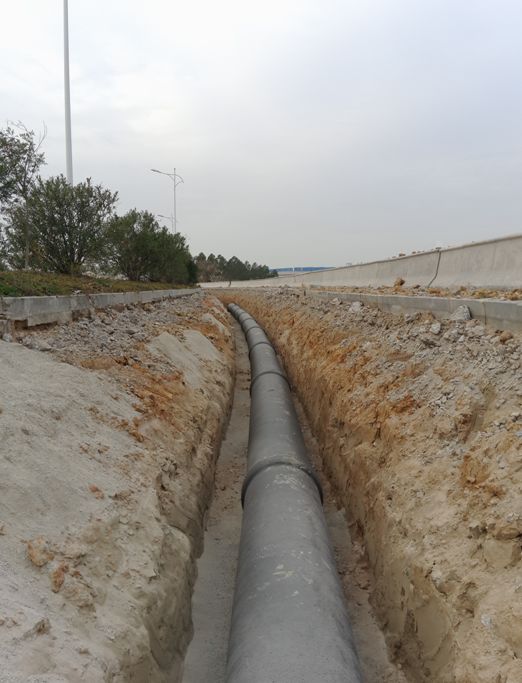

▲管線施工現場圖



供水工程概況



福建向金門地區供水工程設計流量為3.4萬m3/d,遠期5.5萬m3/d。工程由取水泵站、陸地輸水管道和跨海輸水管道三部分組成。該工程總投資3.88億元人民幣,其中大陸方取水泵站及陸地管道部分工程投資1.29億元人民幣。



歷史性一刻 福建正式向金門供水 盼了23年 終於等到這一天



▲泵房實景圖



歷史性一刻 福建正式向金門供水 盼了23年 終於等到這一天



▲主泵房實景圖



歷史性一刻 福建正式向金門供水 盼了23年 終於等到這一天



▲中控室實景圖



2015年10月12日,福建向金門地區供水工程大陸段正式開工。2016年10月底,陸地輸水管道全線貫通,泵站完成調試並穩定試運行,大陸段率先具備通水條件。2016年6月24日,海底管道正式開工,2017年11月27日,海底管道全線貫通。2018年5月10日至11日,雙方成功進行聯合測試,水量達到設計能力,“兩岸一家親,共飲一江水”之願景即將實現。



歷史性一刻 福建正式向金門供水 盼了23年 終於等到這一天



▲海底管道敷設圖



歷史性一刻 福建正式向金門供水 盼了23年 終於等到這一天



▲海底管道金門端上岸圖



供水水源來自晉江流域



福建向金門供水水源來自晉江流域,由晉江金雞攔河閘引水至龍湖水庫,經龍湖抽水泵站抽水輸水至圍頭入海點,再經海底管道輸送至金門。



輸水線路總長約28公里。工程通水後,每天可為金門同胞提供3.4萬立方米優質用水,未來還可以擴容到5.5萬立方米。



歷史性一刻 福建正式向金門供水 盼了23年 終於等到這一天



大事記



歷史性一刻 福建正式向金門供水 盼了23年 終於等到這一天



1993年



金門遭受大旱,民眾期望從福建引水,引起福建省委、省政府高度關注。



1995年3月22日



福建宣佈“精心組織實施跨海引水工程,儘快幫助解決金門民眾用水的難題”。



2002年12月21日-24日



福建省供水公司與金門縣自來水廠分別委託兩岸設計諮詢單位簽訂《晉江與金門通水先期規劃合作協議書》。



2006年2月21日-22日



向金門地區供水工程海域環境調查兩岸成果對接協調會在福州召開。



2013年8月29日



閩臺雙方在福州舉行解決金門用水問題第一次工作商談,確認了晉江供水金門線路方案。



2014年2月19日



雙方授權(指定)單位在金門縣舉行解決金門用水問題第二次工作商談。



2015年6月29日-30日



舉行解決金門用水問題第三次工作商談。



2015年7月20日



福建省供水有限公司董事長朱金良與金門縣自來水廠廠長翁文貴在金門縣簽訂《金門自大陸引水供購水合同》。



2015年10月12日



大陸段率先開工。



2016年10月底



陸地管道全線貫通。



2017年11月



海底管道鋪設至金門端上岸點,海底管道全線貫通。



2018年1月13日-15日



福建向金門地區供水工程進行通水洗管試水。



2018年5月10日-11日



雙方共同進行聯合測試,標誌著整個工程具備通水條件。



歷史性一刻 福建正式向金門供水 盼了23年 終於等到這一天



盼了23年,終於等來這一天
