白鶴灘至浙江特高壓輸電安徽標段全線貫通
來源:中央廣電總臺國際在線  |  2022-10-08 17:43:22

  10月6日,由寧夏送變電工程公司承建的“西電東送”國家重大工程白鶴灘至浙江±800千伏特高壓直流輸電線路工程皖4標段全線貫通。

白鶴灘至浙江特高壓輸電安徽標段全線貫通_fororder_WechatIMG534

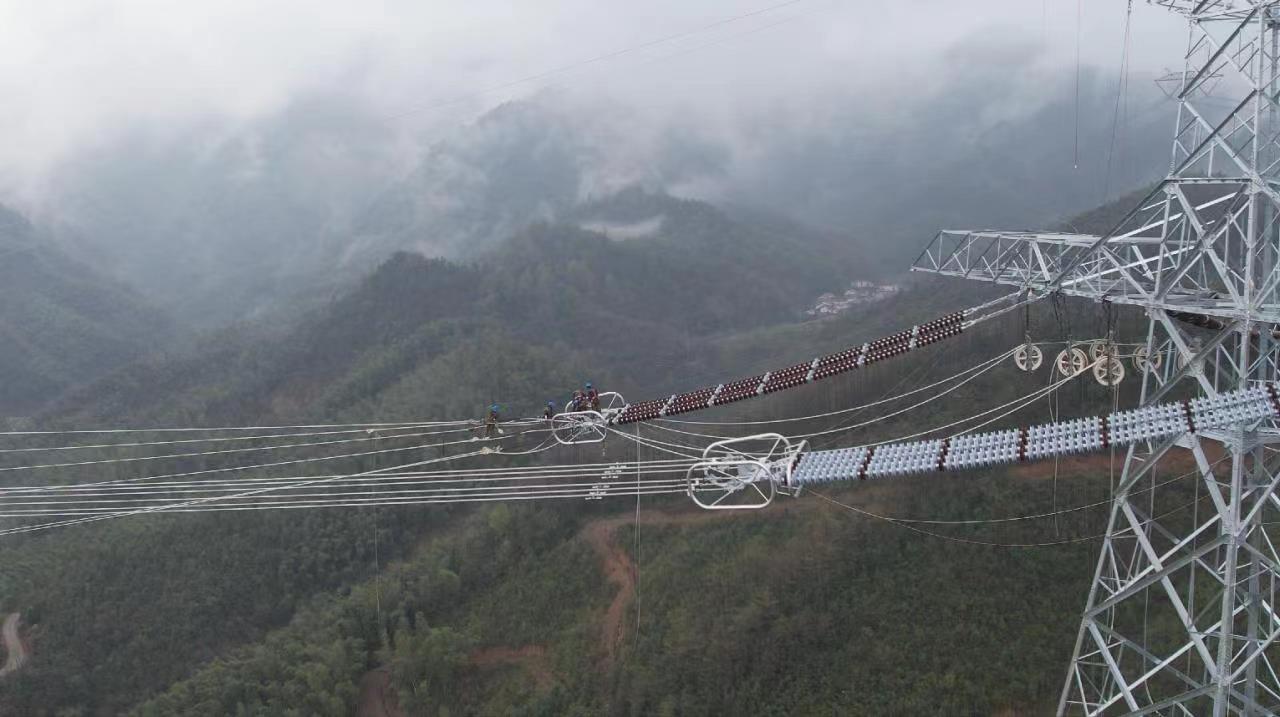

白鶴灘至浙江特高壓輸電安徽標段施工現場

  白鶴灘至浙江±800千伏特高壓直流輸電線路工程是我國金沙江水能資源開發的重大工程,又一條“西電東送”的清潔能源輸電通道從金沙江上白鶴灘水電站延伸到華東地區,綠色能源將支撐長三角經濟一體化發展。皖4標段工程是寧夏送變電公司承建的線路最長、桿塔最多、跨越最多、施工難度最大、施工週期最緊的“五最”特高壓工程,線路長逾100公里鐵塔200基,山地和丘陵佔比80%,山大溝深、叢林茂密、地形複雜,施工難度大工期緊,實際施工週期不到12個月。

白鶴灘至浙江特高壓輸電安徽標段全線貫通_fororder_WechatIMG535

皖4標段工程施工現場

  該標段自2021年10月開工以來,安全、優質、高效推進,2022年4月15日基礎施工完成,組塔工程面臨山高林密運輸難等諸多不利因素,因地制宜、科學制定施工方案,以52條索道為主要運輸方式,採用內懸浮抱桿、起重機、座地搖臂抱桿等組塔方式,2022年6月6日,組塔施工完成,取得基礎和組塔在安徽段“雙第一”的佳績。

  寧夏送變電公司在該工程建設中堅持推進“黨建+基建”雙驅模式,以“黨員先鋒隊”和“青年突擊隊”為力量,充分發揚“寧電鐵軍”精神,克服皖南山區天氣多變、泥石流和洪水頻發、40度高溫天氣以及交叉跨越多、臨近帶電線路多、感應電大等諸多不利因素,經過鏖戰全線貫通。在該工程“最美班組”評選活動中,寧夏送變電公司獲得了唯一一個“最美班組創建優勝組織單位獎”。(文/圖 夏海龍 喬瑞玲)
