甘肅天水黃龍抽水蓄能電站上水庫工程加速建設 總投資14.1億打造新能源儲能樞紐
來源:中央廣電總臺國際在線  |  2025-04-02 11:13:16

  近日,甘肅省天水市黃龍抽水蓄能電站上水庫土建及金屬結構安裝工程建設(以下簡稱“上水庫工程”)正在進行。項目施工現場,機器轟鳴,工人們正在緊張有序地開展各項工作,奏響春日重大項目建設“奮進曲”。

  “自3月22日開工以來,我們正在持續進行施工臨時道路、項目營地、砂石加工及混凝土拌和系統建設。項目共投入管理和施工人員76人、設備40台(套),預計2025年7月份完成臨建施工,為後續主體施工打下堅實基礎。上水庫工程總工期預計57個月,計劃2029年10月30日完工,總投資14.1億,2025年計劃完成投資1.6億,佔上水庫總投資的11.33%。”中國水電四局上水庫品質負責人李海峰説。

甘肅黃龍抽水蓄能電站上水庫土建及金屬結構安裝工程建設正酣_fororder_IMG_2486_副本

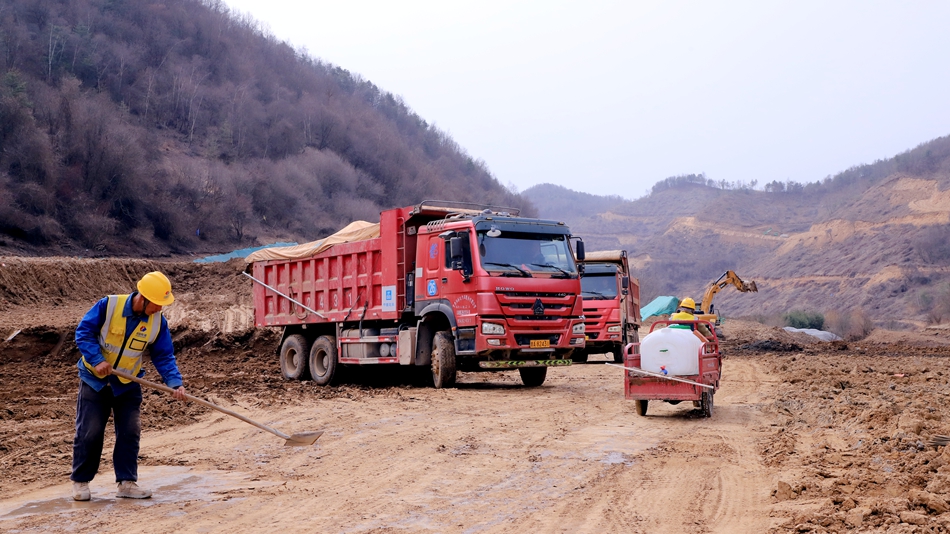

施工現場

  據悉,上水庫工程主要包括北峪溝大壩和兩流水溝大壩開挖回填、庫底回填、進出水口施工、環庫路施工等,每個階段都有其關鍵節點和工期要求。2025年計劃于4月15日開始擋水壩壩肩開挖,6月1日開始上水庫進出水口施工、交通廊道及灌漿廊道開挖支護、庫底回填,項目高峰期人數將達到600人。

  黃龍抽水蓄能電站項目作為省列重大建設項目,是天水市清水縣投資規模、工程體量、新能源裝機容量大,帶動效應強的項目。項目建成後,必將極大提升清水縣儲能發電、電力消納、調峰調頻能力,進一步完善能儲一體新能源産業體系,助推縣域經濟高品質發展。

  黃龍抽水蓄能電站項目總裝機210萬千瓦,總投資159.41億元,是國家《抽水蓄能中長期發展規劃(2021—2035年)》“十四五”重點實施項目和《甘肅省“十四五”能源發展規劃》重大建設項目,項目竣工後,將在優化能源結構、保障電力穩定供應等方面發揮關鍵作用,産生來年更好的經濟和生態效益。(文/圖 李榕 趙甲偉)
