“華龍一號”核電機組完成首次大修裝換料工作
| 編輯: 王瑞穎 | 時間: 2022-02-09 10:39:46 | 來源: 人民網 |

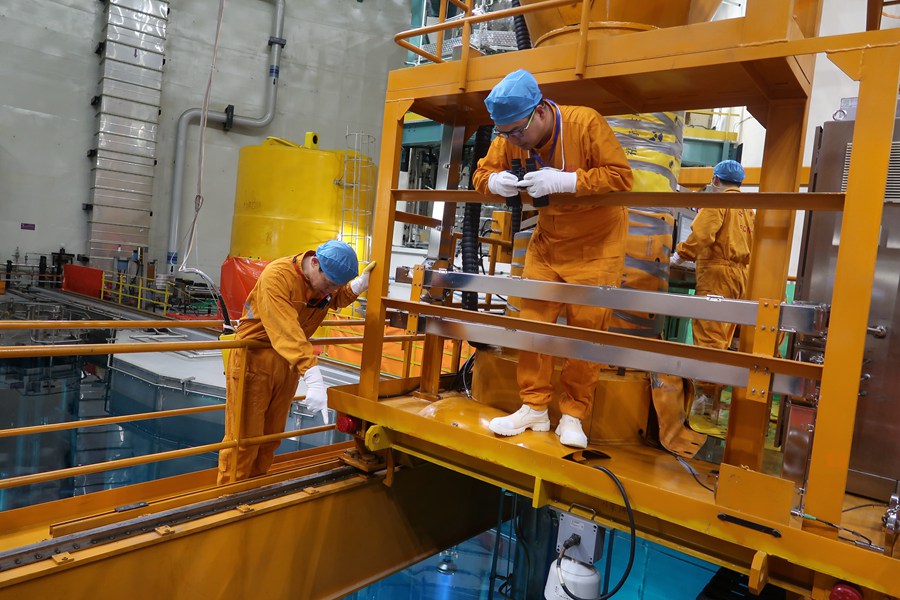

“華龍一號”完成裝換料工作。福清核電供圖
7日,隨著最後一組核燃料組件裝入反應堆,“華龍一號”全球首堆中核集團福清核電5號機組首次大修裝換料工作完成。

“華龍一號”完成裝換料工作。福清核電供圖
據悉,裝換料工作是核電機組大修中一項涉及多部門、多專業協同合作的系統工程。此次大修裝換料專項組總結吸收“華龍一號”示範工程首次裝料經驗反饋,先後制定了10份應急預案,開展16項設備預維工作、3次設備功能驗證以及76人次的裝換料操作演練,組織3次專題會議進行換料方案的自主設計和沙盤推演,設立裝換料黨員責任區和檢修黨員突擊隊,在裝換料操作前開展設備維護和功能驗證,確保各項工作安全有序推進。

技術人員在進行裝換料操作。福清核電供圖
福清核電有關負責人介紹,作為我國核電走向世界的“國家名片”,“華龍一號”是當前核電市場接受度最高的三代核電機型之一。“華龍一號”所有核心零部件均已實現國產,首堆設備國產化率達到了88%,已完全具備批量化建設的能力。“華龍一號”全球首堆福清核電5號機組已于2021年投入商運。

技術人員為“華龍一號”進行裝換料操作。福清核電供圖
此次5號機組首次大修裝換料工作橫跨元旦、春節。專項組的全體同志堅守現場,完成了此次大修裝換料任務,同時完成了對“華龍一號”核燃料循環後裝卸操作技術、工藝的首次全面驗證。人民網福州2月8日電 (劉曉宇、林盈)
標簽:科技
相關新聞
- 2021-04-01海南昌江核電二期工程正式開工
- 2021-02-01第一台“華龍一號”核電機組投入商運
- 2020-11-27中國自主三代核電“華龍一號”全球首堆並網成功
- 2020-03-03華龍一號全球首堆熱態性能試驗基本完成
新聞推薦
- 習近平同巴基斯坦總統扎爾達裏就中巴航天員執行聯合飛行任務互致賀電2026-11-25
- 神舟二十四號載人飛船發射取得圓滿成功2026-11-25
- 習近平向“聲援巴勒斯坦人民國際日”紀念大會致賀電2026-11-24
- 國務院臺辦與中國進出口銀行簽署“十五五”時期促進兩岸融合發展金融合作協議2026-11-24
- 中國空間站首迎外籍航天員 將開展4個中巴合作科學項目2026-11-24
- “二十四節氣”列入聯合國“非遺”名錄十週年記2026-11-23
