來源:中央廣電總臺國際在線  |  2026-02-02 17:53:38

  “吊車已就位……”寶塔山換流站施工現場,機械轟鳴不絕於耳,十幾米高的吊塔懸垂著牽引帶墜在一個龐然大物前,幾名工人正在最後一台備用變壓器上進行收尾組裝作業……“我們在今年春節前完成了寶塔山換流站所有變壓器的一次安裝,目前整體工期已提前3個月。”寶塔山±800千伏換流站項目總工李強介紹道。

【智引未來】陜電入皖再提速 寶塔山換流站交流電投運倒計時_fororder_圖片1

寶塔山換流站最後一台備用變壓器收尾組裝作業

  黃土高原上的綠能“源點”

  近日,陜北至安徽±800千伏特高壓直流輸電工程的關鍵節點——寶塔山換流站,順利完成全部28台換流變(含4台備用)的安裝工作。換流變是換流站的核心設備,承擔著電壓轉換、電能分配及調節等關鍵職能。全部投用後,該站每小時可向安徽輸送800萬度清潔電能。

  “目前交流區域所有設備均已安裝完成並完成分系統調試工作,進入系統調試階段,計劃2月4日啟動投運,16台換流變全部安裝完成,直流場設備安裝完成95%,現已進入分系統調試階段。”寶塔山±800千伏換流站電氣安裝A包項目部副經理邊程説。

  寶塔山±800千伏換流站是國家“十四五”電力發展規劃核心項目。項目不僅肩負著陜北能源基地電力外送、銜接安徽負荷中心的重要使命,還是陜西省首條全額消納高比例可再生能源的特高壓直流輸電通道。

  “換流站投運後,將徹底打破‘陜電入皖’的地域壁壘,每年可向安徽輸送電量超360億度,有效緩解華東地區電力供需緊張局面。”陜西送變電工程有限公司相關質檢員李悅表示,該項目將推動陜西能源資源優勢向經濟優勢轉化,助力安徽優化能源結構,為服務國家“雙碳”戰略、保障華東地區電力安全穩定供應發揮重要作用。

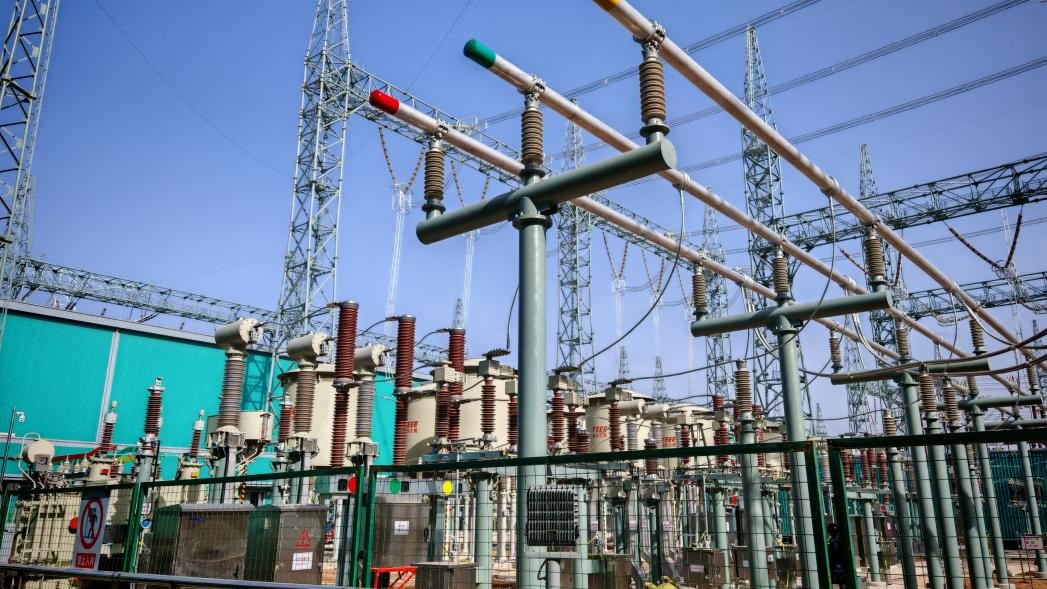

【智引未來】陜電入皖再提速 寶塔山換流站交流電投運倒計時_fororder_圖片2

寶塔山換流站項目現場

  三大高效舉措創“超前完成”奇跡

  為高效推進工程建設,項目團隊創新推出三大舉措,大幅提升建設效能。

  項目團隊創新研發GIS智慧運輸佈置系統,通過精準運輸、定位及控制裝置,將作業效率提升50%以上,還大幅降低安全風險與設備損傷概率。團隊配套採用GIS卸貨軌道平臺,設備被放置於專用平臺後,通過捲揚機牽引至室內安裝區域。牽引過程中,GIS設備沖洗車間會對設備全面沖洗,確保設備入室內時表面潔凈無污染。這一改進不僅減輕了現場人員的工作強度,更有效控制了設備對室內安裝環境的污染,顯著加快工程推進節奏。

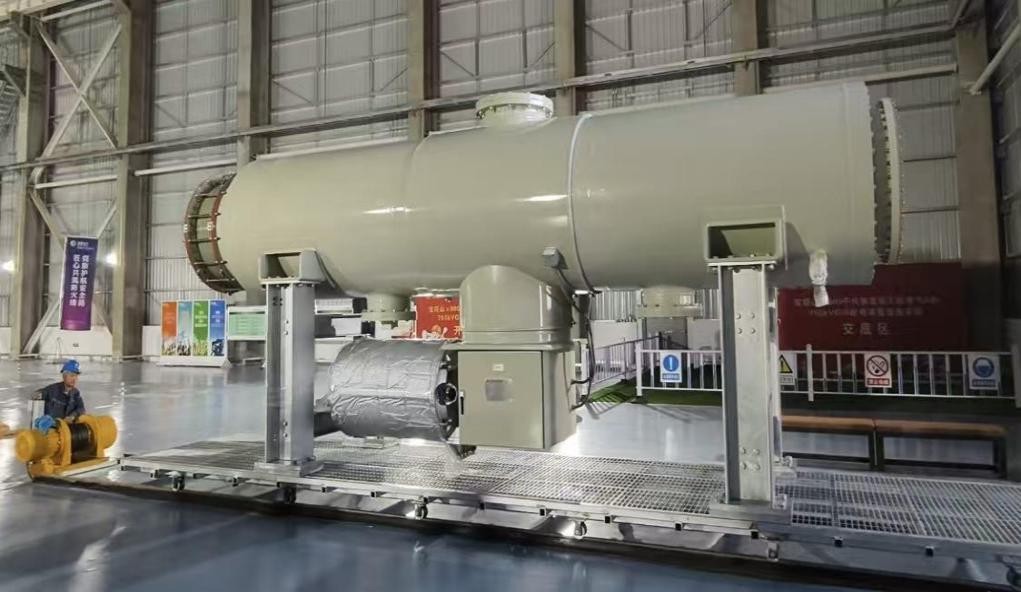

【智引未來】陜電入皖再提速 寶塔山換流站交流電投運倒計時_fororder_圖片3

GIS智慧運輸佈置系統

  在閥廳閥塔安裝環節,項目團隊創新採用專用模組化作業平臺,大幅優化高空作業環境,顯著提升作業安全性與安裝效率。這種專用模組化作業平臺的應用,不僅讓閥廳內高空作業井然有序,更將閥塔安裝一次合格率提升15%,為整個換流站電氣安裝工序搶佔了寶貴時間。

【智引未來】陜電入皖再提速 寶塔山換流站交流電投運倒計時_fororder_圖片4

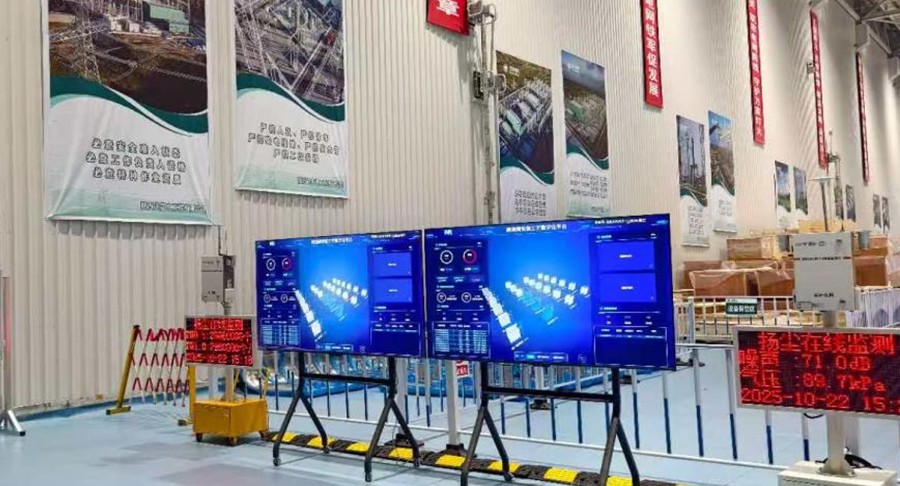

閥廳智慧化工地平臺

  項目現場啟用智慧化工地平臺,通過實時監測安裝環境,保障各項安裝工作高品質、高標準推進。現場配備高清視頻設備,全方位捕捉作業實時畫面,全程守護安裝作業安全高效開展;同時,借助手持終端、執法記錄儀、錄影手電等設備,對關鍵工序進行全程視頻記錄,實現安裝作業全流程嚴密管控,確保工程品質可追溯、可核查。

  眾人抱薪全力打通能源通道

  “2月4日,換流站交流電將正式投運,所有人的努力都有目共睹。”行走在換流站廠區,李強感慨萬千。

  為保障工程推進,項目部實施多項硬核舉措。人員管理上,主要管理人員實行雙配模式,兩人機動配合,既確保工程連貫性,又築牢安全雙重防線;項目規劃上,團隊按照驗收節點倒排計劃,運用模組化作業方式,實現效率與品質雙提升;設備安裝中,項目現場應用多個創新點,如使用變壓器低頻加熱工藝和變壓器油處理車間,大幅提升變壓器交接試驗通過率。

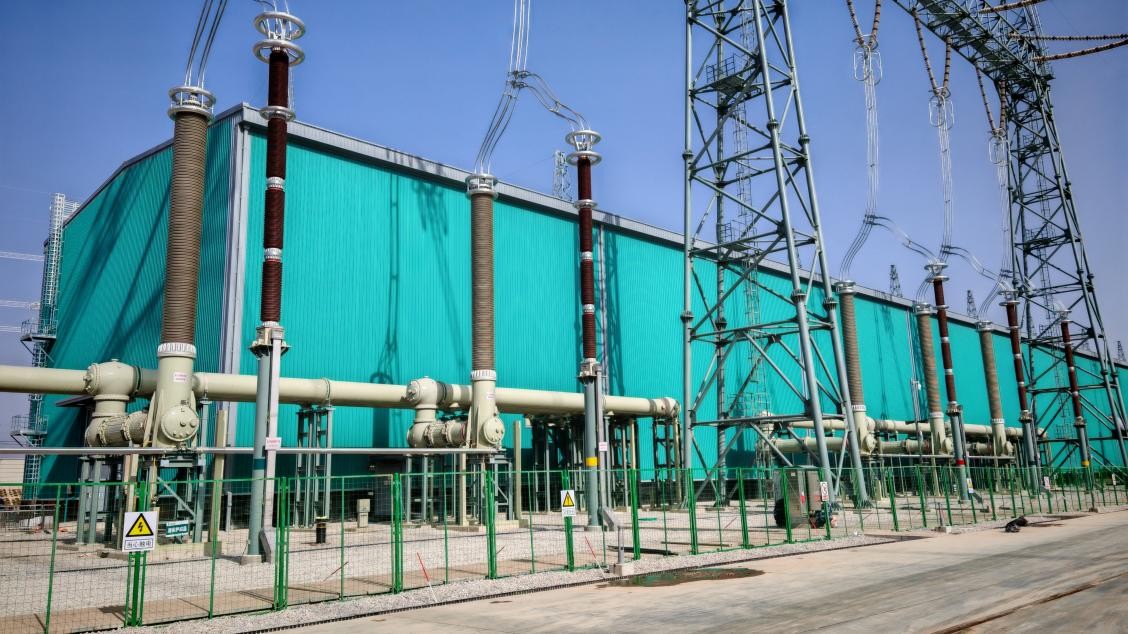

【智引未來】陜電入皖再提速 寶塔山換流站交流電投運倒計時_fororder_圖片5

GIS設備區即將投運

  談及建設歷程,最讓李強觸動的是並肩作戰的工友們,“大家都是擰成一股繩幹項目。”

  國網特高壓公司項目管理專責禹文韜已跟隨項目一年多,回家次數寥寥無幾,“這麼大的項目,人生中也是屈指可數的,而家人的理解是我堅持的最大動力,現在看著一切都是值得的。”

  從一片荒地到電網交錯鐵塔矗立,李強看著換流站一步步成長,滿是欣慰。“對得起自己的工作就好,工作雖辛苦,但同志們都很努力。”他如是説。

【智引未來】陜電入皖再提速 寶塔山換流站交流電投運倒計時_fororder_圖片6

換流站鐵塔聳立

  門口的積雪尚未消融,春天的腳步卻已臨近,寶塔山換流站也迎來了屬於自己的“春天”。從頂嚴寒堅守崗位,到戰酷暑搶抓進度;從核心設備運輸的精準管控,到安裝環節的精益求精,每一位建設者都以匠心築精品、用實幹踐使命。這條能源大動脈即將貫通,陜北的綠能將跨越千里,為江淮大地注入強勁動能,為陜皖兩地高品質發展賦能增效。(文/圖 龍欣妍)

編輯:吳明玲
