國際在線陜西報道(柳洪華):2019年以來,西安市圍繞重點項目推進工作,明措施、抓落實、解難題,凝聚力量掀起項目建設熱潮。截至4月底,772個市級重點在建項目共完成投資1491.26億元,佔年計劃的37.28%,較2018年同期增加投資286.33億元。198個市級重點新開工項目已開工103個,開工率為52%。
按行業來看,西安市342個現代服務業品質提升工程完成進度最快,共完成投資734.12億元,達到年計劃的43.15%,超過西安市平均進度5.87個百分點。其中,大華西部智慧基地暨大華西部研發中心及大華西北總部項目土方開挖施工,絲路國際文化藝術中心項目基坑開挖,中國郵政西安郵件處理中心生産主樓主體封頂。
西安市108個先進製造業能級提升工程完成投資211.33億元,佔年計劃的36.83%。新型電力電子産業化及其他積體電路項目部分主體封頂,三星半導體配套2期秀博瑞殷(西安)電子材料有限公司新建項目主體已完工,大型金屬旋壓製品研發與生産項目已完成核心設備安裝調試,並已實現生産交付。
10個區域改造項目完成投資64.05億元,佔年計劃的35.93%。幸福林帶建設工程、西灃路地區城市綜合改造項目等加快推進。
148個社會事業和民生保障工程完成投資218.53億元,佔年計劃的36.69%。西安市中心血站新業務和培訓綜合樓項目基礎施工, 長纓東路北側棚戶區改造所有主樓樁基全部施工完成,西安高新第八小學新建項目主體封頂。
107個重大基礎設施項目完成投資227.98億元,佔年計劃的28.12%。204所西側規劃路、牟家村配套道路、經九路(長纓路至含元路)“斷頭路”打通工程已全面進場建設,西安外環高速公路南段正在進行控制性工程白鹿原隧道及特大橋梁的施工。
57個農林水和生態文明建設項目完成投資35.24億元,佔年計劃的25.12%。西安市河道治理及修復工程完成河道治理18公里,清淤河道長度9.285公里,西安城市生態公園項目二期堆地形完成,進行硬質鋪裝、種植施工。

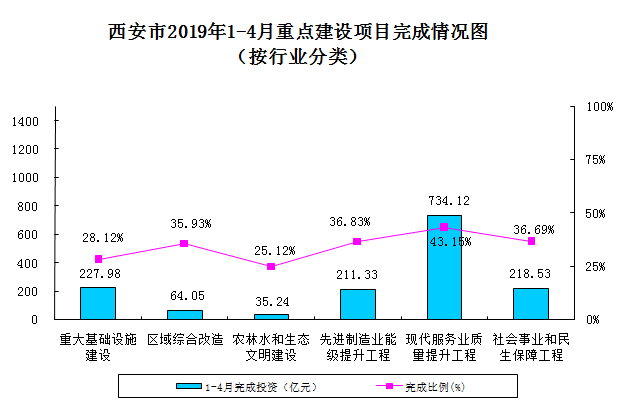

西安市2019年1月至4月重點建設項目完成情況圖 供圖 西安市發展改革委
按責任部門來看,西安市8個開發區承擔的427個市級重點項目,共完成投資945.14億元,佔年度計劃的40.57%。西安高新區、西鹹新區完成投資量較高,均達到200億元以上;西安經開區完成投資量超過150億元。
西安市13個區縣承擔的272個市級重點項目,共完成投資416.01億元,佔年度計劃的39.29%,雁塔區、灞橋區、未央區完成投資量均在40億元以上。14個市級部門承擔的66個市級重點項目,共完成投資115.06億元,佔年度計劃的24%。
