晉城高平市集中供暖工程加快推進
中央廣電總臺國際在線  2018-09-18 18:28:52

  國際在線山西頻道報道:為確保廣大市民溫暖過冬,今年晉城市高平市將新增供暖面積95萬㎡,解決5381戶的集中供暖問題。近日,高平市集中供暖工程已進入全面施工階段,預計一網支線及換熱站安裝工程10月底可完工。

供稿【CRI看山西-列表】【三晉大地-晉城】晉城高平市集中供暖工程加快推進

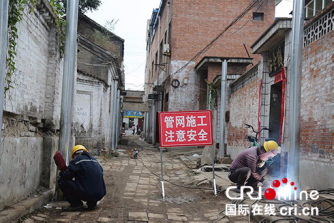

施工現場

  古城路老城區供暖問題,一直備受高平市民關注。目前,5個標段正在緊張有序地施工中。在古城路片區施工現場,巷子內工人師傅們有的在焊接龍門架,有的在打龍門架支墩,每個施工環節都井然有序。

  據悉,古城路老城區區內居民約2000戶,現有建築面積約30萬㎡,需供暖建築面積約26萬㎡。此次集中供暖工程將古城路片區分為5部分進行,其中西梓城片區(現狀面積2.7萬㎡)和觀巷片區(現狀面積3.2萬㎡)利用現有換熱站擴容實現集中供暖,西門巷片區(現狀面積3.6萬㎡)、誠信中學片區(現狀面積12.1萬㎡)、教育局片區(現狀8.9萬㎡)利用新增換熱站實現集中供暖。

  此外,高平市城區內集中供暖基本全覆蓋,將逐步向城鄉結合部實施集中供暖,年內實現對張家坡、西南莊、果則溝、趙莊部分區域的集中供暖。目前,張家坡換熱站一網支線完成管線放線和測量,並完成路面破碎;西南莊換熱站一網支線完成管線放線和測量,並完成管溝開挖231米,管道焊接96米;果則溝換熱站一網支線完成管線放線和測量,並完成鐵路至換熱站的路面切割工作;趙莊南換熱站一網支線完成管線放線和測量,等待施工場地的清理;趙莊北換熱站一網支線完成管線放線和測量,並完成管溝開挖199米,管道焊接180米;新東山換熱站一網支線完成管線放線和測量,等待施工場地的清理;炎帝文化苑換熱站一網支線完成管線放線和測量,並準備管溝開挖。(文/圖 李金莎 編輯 常康睿)
