鄂州首座500千伏智慧變電站投産在即
2020-05-19 18:40:04來源:湖北日報編輯:蘇喜茹責編:石麗敏

圖片默認標題_fororder_微信圖片_20200519102746_副本

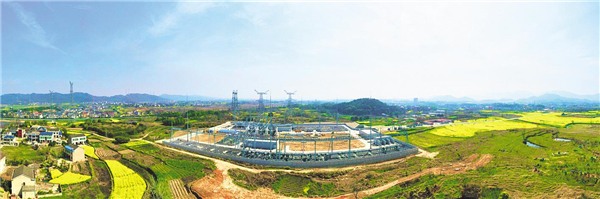

鄂州首座500千伏智慧變電站——500千伏吳都變電站即將投産送電。圖為該變電站5月12日航拍場景。 (視界網 孟長生 攝)

  作為湖北國際物流核心樞紐的8大配套項目之一,鄂州首座500千伏智慧變電站——吳都變電站將於5月20日投産送電。至此,全省除神農架外的市州都有了500千伏變電站。

  作為全省佔地面積最小的地級市,鄂州建設500千伏變電站基於什麼背景?帶來哪些變化?發揮何等作用?湖北日報全媒記者近日前往探訪。

  鄂州電壓等級32年後再上臺階

  “每年都會有變電站投運,但電壓上一個等級卻要經歷相當長時間的積累,到城市用電負荷發展到一定階段才具備條件。”國家電網鄂州供電公司總經理、黨委副書記劉慶濤説,從220千伏到500千伏,鄂州的電壓等級距離上次躍升已過去32年,將告別沒有500千伏重要電源支撐的歷史,是鄂州電網建設的重要里程碑。

  2016年4月6日,國家民航局正式批復鄂州機場選址報告。同年12月,鄂州首次提出“加快建設國際航空大都市”。

  “可以説,鄂州建設500千伏變電站雖然靠後,卻是實實在在負荷發展的需要。”劉慶濤説,伴隨城市經濟社會發展,以及我國第一個以貨運為主的機場這一重大生産力佈局的落戶,鄂州電網建設迎來了一個重大契機,“一流機場需要一流電網作支撐。”

  “這個變電站凝聚了鄂州供電人幾代人的夢想。”他還透露,鄂州由於工業化程度比較高,早在十年前就開始謀劃500千伏變電站,但其工業結構“一鋼獨大”,用電量因鋼鐵行情有較大波動,所以放緩了啟建步伐。

  2015年、2016年,鄂州連續兩年用電負荷超過100萬千瓦,這是500千伏變電站立項的必要條件之一。劉慶濤説,這時又遇到一個機遇:考慮到鄂東大電網安全運行需要,黃石送鄂州的兩回220千伏的線路被切斷,鄂州電網成了武漢江南電網的末端,“保了鄂東大網,但削弱了鄂州小網。”

  多因一果,鄂州建設500千伏變電站終於提上日程。

  刷新500千伏變電站審批時間紀錄

  2017年初,按省政府要求,湖北國際物流核心樞紐配套項目要在年內集中開工,鄂州將500千伏變電站項目納入其中。自此,市委、市政府領導現場辦公,相關政府部門開闢綠色通道,鄂州供電公司擔當了項目前期攻堅的主力。

  一般而言,變電站從立項到開工,需要一年半時間。“我們3月開始立項,到年底只有8個月時間,該工程相關參建單位一開始都説是‘不可能完成的任務’。”劉慶濤説,鄂州供電公司上下反復商議,下決心要搭上機場建設的順風車。

  先是到處請教:500千伏變電站前期工作到底有哪些前置條件?有關專家列了一份項目清單,很多項目是“串聯”的,即做完前一項,才能繼續做後一項,再接著做後續項目。為了搶時間,公司把“串聯”改為“並聯”,一起發力。

  用地是首要難題。由於機場建設,鄂州用地指標緊張。市國土部門多方力爭,通過佔補平衡方式化解。

  “吳都變電站在開建前不僅解決了用地問題,還拿到了土地證,這在同類項目中是罕見的。”劉慶濤及其團隊因此得到了省公司分管領導的肯定。

  為了搶時間,還有一個非常之舉是請設計單位競標前開始項目設計。省電力勘測設計院是眾多競標單位之一,起初對自己能否中標沒有把握,但幾番交流後,被鄂州供電公司的誠意打動。後來,這家設計院在競標中險勝時,項目設計已完成。

  2017年12月19日,鄂州500千伏輸變電工程在鄂城區汀祖鎮桂花村開工,佔地面積64.04畝,總投資近4億元。“整個項目從可研批復到用地許可並開工僅用了8個月,比正常需時壓縮了一半,刷新了全省500千伏變電站審核時間的紀錄。”劉慶濤説。

  可滿足未來20年城市發展用電需求

  因新冠肺炎疫情暴發,該工程暫停建設了兩個多月。3月17日,鄂州市住建局局長邱建明帶領市防疫指揮審查專班一行現場辦理相關復工手續,參建各單位迅速復工,重新調整施工計劃,增加施工人員和管理人員,“五一”小長假期間不停工,把因疫情影響的工期趕了回來。

  “吳都變電站的投産送電,有力解決了鄂州電源點單一的問題,優化了電網結構,為鄂州供電構建了東西兩大電源支撐,大大降低了電網運行風險。”劉慶濤説,吳都變電站這次送電變壓器容量是100萬千伏安,終期將有400萬千伏安的供電能力,基本可滿足鄂州未來20年經濟社會發展的用電需求。

  鄂州近年來用電量迅猛發展,特別是國家級葛店經濟技術開發區,每年以近50%的速度遞增。2019年以來,葛店開發區密集規劃建設4座110千伏變電站。

  “初步判斷,現在的葛店開發區相當於十多年前的武漢東湖新技術開發區。而現在東湖開發區的用電負荷已超過整個鄂州市。”劉慶濤説,如果考慮電負荷密度,以及鄂州機場“全球規模第一”的遠期定位,鄂州還有很大的發展空間。

  預計鄂州機場近期年貨郵吞吐量達266.5萬噸,將代表國家參與全球航空物流競爭。“機場運營的用電量遠不如一家大型鋼鐵企業,但臨空産業佈局帶動經濟社會方方面面的發展,對城市用電可靠性將提出更高要求。”他認為,500千伏變電站建設的意義,絕不僅僅服務於機場,而是服務於整個鄂州乃至鄂東地區,“鄂州正從一個城鄉結合的電網向一個現代的城市化電網轉型。”(湖北日報全媒記者 戴勁松 通訊員 孟長生 張繼果)

國際在線版權與信息産品內容銷售的聲明

1、“國際在線”由中國國際廣播電臺主辦。經中國國際廣播電臺授權,國廣國際在線網絡(北京)有限公司獨家負責“國際在線”網站的市場經營。

2、凡本網註明“來源:國際在線”的所有信息內容,未經書面授權,任何單位及個人不得轉載、摘編、複製或利用其他方式使用。

3、“國際在線”自有版權信息(包括但不限于“國際在線專稿”、“國際在線消息”、“國際在線XX消息”“國際在線報道”“國際在線XX報道”等信息內容,但明確標注為第三方版權的內容除外)均由國廣國際在線網絡(北京)有限公司統一管理和銷售。

已取得國廣國際在線網絡(北京)有限公司使用授權的被授權人,應嚴格在授權範圍內使用,不得超範圍使用,使用時應註明“來源:國際在線”。違反上述聲明者,本網將追究其相關法律責任。

任何未與國廣國際在線網絡(北京)有限公司簽訂相關協議或未取得授權書的公司、媒體、網站和個人均無權銷售、使用“國際在線”網站的自有版權信息産品。否則,國廣國際在線網絡(北京)有限公司將採取法律手段維護合法權益,因此産生的損失及為此所花費的全部費用(包括但不限于律師費、訴訟費、差旅費、公證費等)全部由侵權方承擔。

4、凡本網註明“來源:XXX(非國際在線)”的作品,均轉載自其它媒體,轉載目的在於傳遞更多信息,豐富網絡文化,此類稿件並不代表本網贊同其觀點和對其真實性負責。

5、如因作品內容、版權和其他問題需要與本網聯繫的,請在該事由發生之日起30日內進行。
