6月12日,在位於武漢市漢南區的220千伏鄧西輸變電工程建設現場,四座新立電塔上方的兩條通信線纜順利完成熔接,宣告500千伏玉軍一回線路升高改造工程全部完工,將於6月15日正式送電。

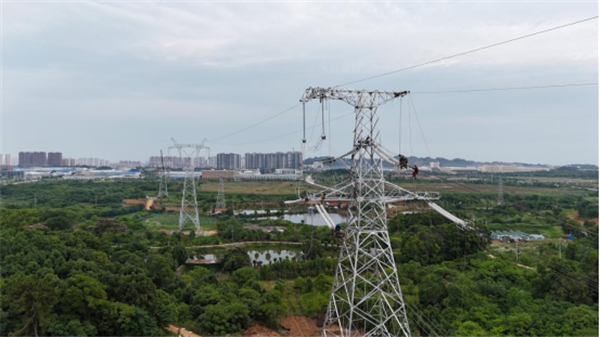

500千伏玉軍一回線路升高工程現場 供圖 國網武漢供電公司
當天上午10時許,在500千伏玉軍一回線路升高工程現場,只見高空作業的施工人員分別站在對地距離約50米的電力鐵塔之上,緊張而細緻地對已經挂線的通訊光纜實施熔接作業,整個過程持續了幾個小時。
“今天完成熔接作業以後,500千伏玉軍一回線路最快可以在6月14日至15日左右送電。”本次項目的總工程師、來自國網湖北電力送變電公司的余亮表示,經過項目開工前後業主、監理、施工三個項目部的密切協同、形成合力,整個項目施工在保證安全的前提下,實現了質效提升,最後完工和送電的時間比預計工期提前了1到2天。
為什麼要對500千伏玉軍一回線路實施線路升高改造施工?來自國網湖北電力送變電公司的項目總工程師郭暉介紹,為了滿足漢南電網用電負荷增長的需求,同時優化區域電網線路結構,國網武漢供電公司在當地佈局建設鄧西220千伏輸變電工程。“這項工程中新建的玉賢—鄧西220千伏一二回線路在施工時,需鑽越±500kV玉軍一回交流線路。而該段線路此前的高度條件滿足不了施工要求,因此需要對被鑽越的線路進行升高改造。”
由此,從6月4日開始,國網武漢供電公司組織起一支總人數達到80人的施工隊伍,展開對500千伏玉軍一回線路的升高改造施工,涉及高壓輸電線路長度1.74公里,總共拆除4基電塔,再新建4基桿塔,最後實現對這條超高壓線路的抬升,為鄧西220千伏輸變電工程的順利鑽越施工創造了重要支撐條件,空中通道變得“清清爽爽”。
在現場,500千伏玉軍一回線路升高工程的項目經理劉碩説,這項工程是鄂東環網主動脈的重要構成部分,在高壓線路鑽越施工前便做好了週密的工作安排,確保按期完成,並且不影響地區電網的正常運行。該項目完工後,相關施工單位也將持續跟進收尾工作,確保工程順利送電。
近年來,武漢市漢南區大力推進商務城,中航鋰電、小鵬汽車等一批批新項目相繼落地,帶來了當地用電需求的成倍增長。在正在建設的220千伏鄧西輸變電工程供區範圍內,集合了漢南區的多個航空産業園、港口物流園、國家現代農業示範園。該站在今年全面建成投運以後,將為供區內所有重要企業、住宅小區和居民家庭增添更可靠、有力的供電保障。(文 王欣 葉琳)
1、“國際在線”由中國國際廣播電臺主辦。經中國國際廣播電臺授權,國廣國際在線網絡(北京)有限公司獨家負責“國際在線”網站的市場經營。
2、凡本網註明“來源:國際在線”的所有信息內容,未經書面授權,任何單位及個人不得轉載、摘編、複製或利用其他方式使用。
3、“國際在線”自有版權信息(包括但不限于“國際在線專稿”、“國際在線消息”、“國際在線XX消息”“國際在線報道”“國際在線XX報道”等信息內容,但明確標注為第三方版權的內容除外)均由國廣國際在線網絡(北京)有限公司統一管理和銷售。
已取得國廣國際在線網絡(北京)有限公司使用授權的被授權人,應嚴格在授權範圍內使用,不得超範圍使用,使用時應註明“來源:國際在線”。違反上述聲明者,本網將追究其相關法律責任。
任何未與國廣國際在線網絡(北京)有限公司簽訂相關協議或未取得授權書的公司、媒體、網站和個人均無權銷售、使用“國際在線”網站的自有版權信息産品。否則,國廣國際在線網絡(北京)有限公司將採取法律手段維護合法權益,因此産生的損失及為此所花費的全部費用(包括但不限于律師費、訴訟費、差旅費、公證費等)全部由侵權方承擔。
4、凡本網註明“來源:XXX(非國際在線)”的作品,均轉載自其它媒體,轉載目的在於傳遞更多信息,豐富網絡文化,此類稿件並不代表本網贊同其觀點和對其真實性負責。
5、如因作品內容、版權和其他問題需要與本網聯繫的,請在該事由發生之日起30日內進行。
