近日,大別山電廠三期2×1000兆瓦清潔煤電擴建項目建設現場傳來捷報——5號機組首次並網一次成功,機組各系統運行穩定,參數優良。這標誌著機組正式進入帶負荷試運行階段,向著全面投産目標邁出了關鍵一步。

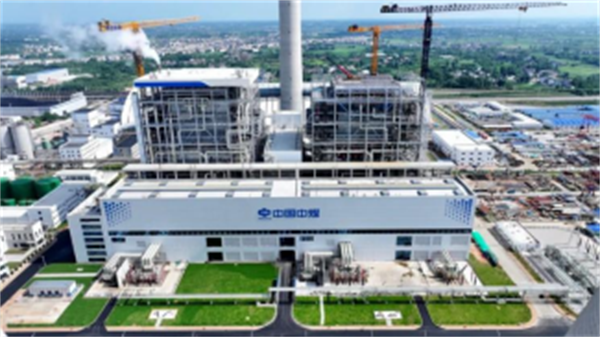

項目團隊慶祝並網成功

項目團隊
該項目由中國能建旗下中國電力工程顧問集團中南電力設計院有限公司(以下簡稱“中南電力”)總承包,是國家“十四五”煤電建設規劃重點項目、湖北省重點工程,也是中國中煤和國家電投“煤電聯營”合作項目。項目建成後,將顯著提升鄂東區域電網特別是黃岡和周邊地區的供電可靠性,進一步優化湖北省電源點佈局,增強電網調峰能力和提升民生用電保障水準,為鄂東地區經濟社會高品質發展提供穩定、清潔的能源支撐。

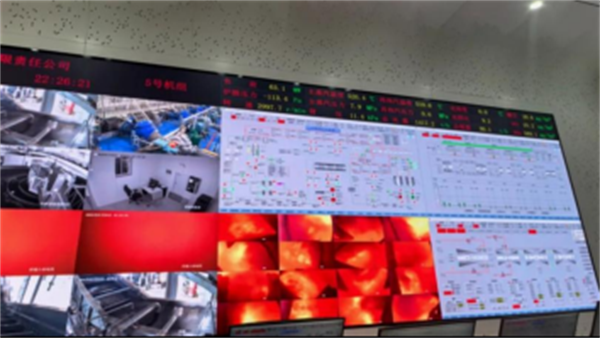

實時監控機組運行
在總承包項目部的精心組織和參建各方的通力協作下,大別山電廠三期項目關鍵節點接連告捷。5號機組于6月11日圓滿完成吹管工作;6月19日廠用電系統倒送電一次成功;6月29日召開啟動驗收委員會首次會;6月30日汽輪機衝轉一次成功,為機組按期並網創造了有利條件。

項目現場
為確保5號機組順利並網,總承包項目部統籌調試單位及各參建方,嚴格執行並網試驗方案,先後完成了汽機閥門嚴密性試驗和多項並網前電氣試驗。總承包項目部嚴格落實操作票管理制度,確保安全措施、組織措施、技術措施“三到位”,實行24小時值班值守,各專業崗位人員強化全過程安全技術管控,對施工及調試環節實施全方位、全天候安全監督。

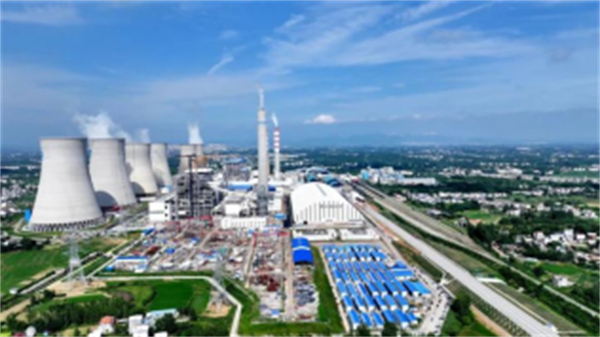

項目建設現場全景
中南電力相關負責人表示,目前,5號機組已進入帶負荷試運行階段,總承包項目部將緊扣“能鏈先鋒”品牌建設要求,保持昂揚鬥志,全力衝刺機組168小時滿負荷試運目標,確保項目按期實現高品質投産,為湖北省構建新型能源體系、築牢能源安全屏障作出積極貢獻。(通訊員商江東)
1、“國際在線”由中國國際廣播電台主辦。經中國國際廣播電台授權,國廣國際在線網絡(北京)有限公司獨家負責“國際在線”網站的市場經營。
2、凡本網註明“來源:國際在線”的所有信息內容,未經書面授權,任何單位及個人不得轉載、摘編、複製或利用其他方式使用。
3、“國際在線”自有版權信息(包括但不限于“國際在線專稿”、“國際在線消息”、“國際在線XX消息”“國際在線報道”“國際在線XX報道”等信息內容,但明確標注為第三方版權的內容除外)均由國廣國際在線網絡(北京)有限公司統一管理和銷售。
已取得國廣國際在線網絡(北京)有限公司使用授權的被授權人,應嚴格在授權範圍內使用,不得超範圍使用,使用時應註明“來源:國際在線”。違反上述聲明者,本網將追究其相關法律責任。
任何未與國廣國際在線網絡(北京)有限公司簽訂相關協議或未取得授權書的公司、媒體、網站和個人均無權銷售、使用“國際在線”網站的自有版權信息産品。否則,國廣國際在線網絡(北京)有限公司將採取法律手段維護合法權益,因此産生的損失及為此所花費的全部費用(包括但不限于律師費、訴訟費、差旅費、公證費等)全部由侵權方承擔。
4、凡本網註明“來源:XXX(非國際在線)”的作品,均轉載自其它媒體,轉載目的在於傳遞更多信息,豐富網絡文化,此類稿件並不代表本網贊同其觀點和對其真實性負責。
5、如因作品內容、版權和其他問題需要與本網聯繫的,請在該事由發生之日起30日內進行。
