近日,由中國能建旗下中國電力工程顧問集團中南電力設計院有限公司(以下簡稱“中南電力”)牽頭總承包建設的大別山電廠三期2×1000兆瓦清潔煤電擴建項目5號機組一次性通過168小時滿負荷試運行,標誌著5號機組正式投入商業運營,為華中區域能源供給體系再添一塊堅實“壓艙石”。

硬核指標王 保供頂梁柱
大別山電廠三期項目位於湖北省麻城市中館驛鎮四化崗,建設2×1000兆瓦超超臨界燃煤發電機組,是國家“十四五”國家能源佈局的重要項目、湖北省重點建設項目。

項目設計年發電量92億度,各項性能指標優秀,能耗指標在設計階段已完成多輪優化;在不改變現有材料體系的約束條件下,將超超臨界一次再熱機組主蒸汽參數由常規等級28MPa/600℃/620℃提升至30MPa/605℃/622℃,通過蒸汽參數的適度提級進一步降低機組熱耗率,全廠熱效率超過48%,綜合廠用電率4.376%,發電標準煤耗255.98克每千瓦時,各項指標處於同級別火電機組前列,實現機組熱經濟性與環保效益的雙重提升。
黑科技滿格 創新敢爭先

大別山電廠三期項目從參數提升、寬域靈活調節、煙氣餘熱梯級回收利用到智慧電廠與數字化智慧運維、超低排放、廢水零排放等多個維度,以精益控投入,以創新築優勢,彰顯清潔煤電技術的先進性與引領性。
寬域靈活調節實現機組從最小穩定燃燒負荷至額定滿負荷全工況區間的高效脫硝,具備20%THA深度調峰能力;通過寬域靈活調節技術實現節能降碳,顯著提升機組在新型電力系統中的靈活調節性能與系統支撐能力。
全負荷高效煙氣餘熱梯級利用採用基於空預器旁路煙道的煙氣餘熱梯級回收利用技術,配置兩級低溫省煤器(佈置于旁路煙道內)+除塵器入口一級低溫省煤器+一級暖風器的三級餘熱回收體系,實現煙氣熱能的梯級回收與系統熱效率的顯著提升。
智慧電廠與數字化智慧運維構建智慧電廠運行與經營管理體系,通過智慧控制、智慧運維與智慧決策三大維度提升機組自動化水準,減少人工干預,降低管理與生産勞動強度,實現電廠運營的數字化、智慧化轉型。
近零能耗綠色建築踐行近零能耗綠色建築理念,通過綠色建材選用與建築細部節點的熱工優化,結合可再生能源系統耦合應用,平衡集控樓全年能源消耗,重點減少集控室圍護結構傳熱損失,提升建築整體能效水準與室內環境品質。
全封閉綠色輸煤廊道系統率先應用“預製裝配式模組化鋼棧橋”+“棧橋穿堂式穿越佈置”的全封閉式綠色輸煤廊道系統,實現輸煤系統粉塵超低排放與燃煤儲運全過程智慧管控,打造行業領先的“無塵化電廠”標杆。
融通融合-四大集約化服務中心踐行“集約高效、靈活運行、綠色低碳、智慧創新”四大核心設計理念,構建物料管理中心、綜合試驗中心、集中供氣中心、“八水合一”水務中心等四大集約化服務中心,實現全廠資源的統一管理與優化配置。

精工控品質 口碑硬通貨
總承包項目部始終秉承“追求卓越、鑄就經典”的國優工程理念,持續深化全過程品質管控,大力實施首件樣板工程,覆蓋土建結構、管道焊接、電氣熱控、設備安裝、防腐保溫等各專業打造標準樣板,統一施工工藝、明確品質尺規,以點帶面規範全員施工行為,從源頭根治品質通病,實現工藝標準化、施工規範化;剛性執行三檢制度,加大現場日常巡檢、專項督查力度,重點盯控隱蔽工程、潔凈化施工、焊接、設備安裝等關鍵環節,前置化解品質風險,全過程壓實品質責任。

總承包項目部嚴格對5號機組分部試運、整套啟動調試品質進行全過程把控,試運前各項條件清單化檢查,實現了鍋爐水壓試驗、廠用電受電、點火吹管、汽輪機衝轉、首次並網、168小時試運等關鍵節點一次性成功。
智慧安防盾 安全零死角
總承包項目部錨定“安全為根”底線,築牢“施工無險”屏障,以“零事故、零隱患”為核心目標,堅持安全零事故,打造“人防+物防+技防”智慧安全防線。

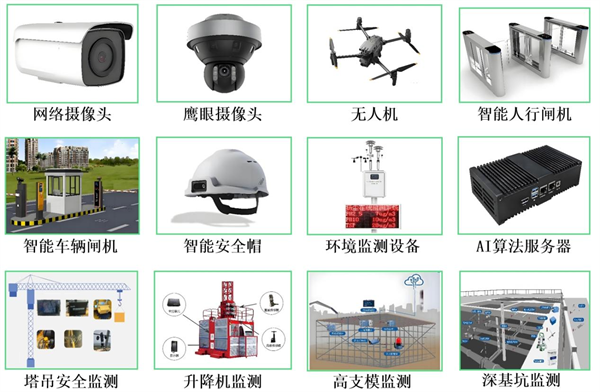

項目構建集“全域感知、流程閉環、科學決策”于一體的數字基建綜合管控平臺,以基建MIS+智慧工地雙核驅動,配置14大主模組、10大智慧工地模組共120項子功能,覆蓋項目全生命週期管理;深度打造“三分離”管控體系,全廠部署智慧門禁22處,嚴格執行“人車分離、生産與非生産分離、標段與功能區分離”,門禁與安全教育系統聯動,實現“一人一證一權限”,形成橫到邊、縱到底的立體化門禁矩陣;200余臺具備AI智慧巡視功能的監控設備實現全域可視、全時可控,讓違章無處遁形。

智慧安全培訓體驗中心以VR/AR為核心引擎,設置監控中心、安全認知、事故警示、應急處置學習區、智慧安全培訓教室五大主題區域,讓安全培訓從“抽象説教”變為“具象體驗”;採用GPS、物聯網感測器技術對車輛超速、塔吊防碰撞、深基坑邊坡位移、高支模形變等進行實時數字化監測,構建智慧監控和防範體系。

項目自正式開工以來,安全生産連續保持“零事故”記錄,以硬核科技築牢安全銅墻鐵壁,以精細管理確保項目平穩推進。
進度強管控 建設攀新高
項目採用進度動態監控與糾偏機制,分級管控,實時跟蹤施工進度,利用信息化管理平臺實現施工進度可視化,為項目按期投産提供了強有力的保障。

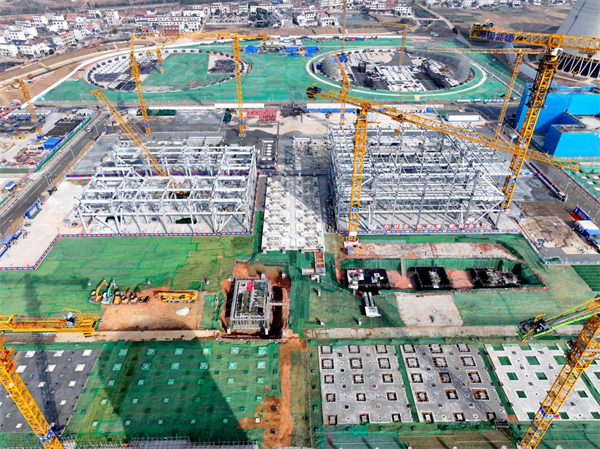

項目在啟動之初便秉持“永臨結合、一次成優”的原則,統籌推進“五通一平”,施工排水、施工用水、廠區雨水、消防水、生活污水等“五水兼顧”;優先施工循環水管道,主幹道提前封閉成環,確保了全場運輸的高效暢通。項目組短短80天完成了深基坑開挖、主廠房基礎及汽機基座底板澆築、地埋管安裝、基坑回填、零米設備基礎和地面硬化等一系列工作,實現了全廠同步高標準出零米的建設突破。

項目組突破“先主後輔”的傳統施工節奏,推行主輔建築物同步、均衡施工;兩個主廠房同步施工,化水車間、煙道支架、煙囪、冷卻塔等輔助工程並行推進,各區域施工進度協調一致;土建與安裝專業之間協同配合、時序安排精準,無縫銜接。項目實現了兩個主廠房、兩座冷卻塔同時到頂,兩台主變、兩台發電定子等大型設備同步安裝就位,統一工藝標準,共享大型機械,優化資源配置,有效提升了整體施工效率。

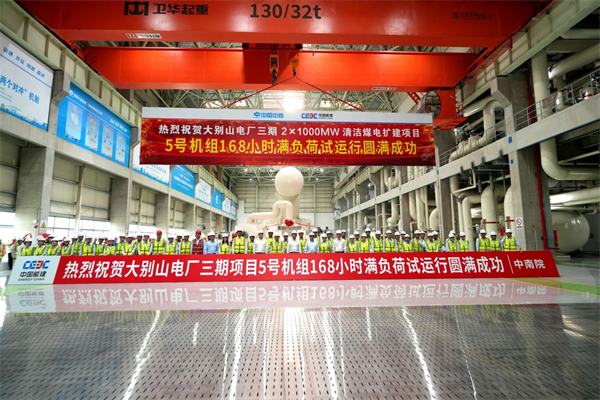

在各參建單位的協同奮戰下,5號機組從正式開工到完成168小時滿負荷試運,僅用時21.5個月,較合同工期提前13天,創下同類型機組建設的“大別山加速度”。

奮楫開新局,揚帆再啟航。中南電力相關負責人表示,將持續發揮電力設計和工程總承包核心優勢,以高效、低碳、智慧的能源工程,築牢區域保供基礎,助力新型能源系統建設,為國家“十五五”能源高品質發展貢獻更大力量。(通訊員商江東)
1、“國際在線”由中國國際廣播電台主辦。經中國國際廣播電台授權,國廣國際在線網絡(北京)有限公司獨家負責“國際在線”網站的市場經營。
2、凡本網註明“來源:國際在線”的所有信息內容,未經書面授權,任何單位及個人不得轉載、摘編、複製或利用其他方式使用。
3、“國際在線”自有版權信息(包括但不限于“國際在線專稿”、“國際在線消息”、“國際在線XX消息”“國際在線報道”“國際在線XX報道”等信息內容,但明確標注為第三方版權的內容除外)均由國廣國際在線網絡(北京)有限公司統一管理和銷售。
已取得國廣國際在線網絡(北京)有限公司使用授權的被授權人,應嚴格在授權範圍內使用,不得超範圍使用,使用時應註明“來源:國際在線”。違反上述聲明者,本網將追究其相關法律責任。
任何未與國廣國際在線網絡(北京)有限公司簽訂相關協議或未取得授權書的公司、媒體、網站和個人均無權銷售、使用“國際在線”網站的自有版權信息産品。否則,國廣國際在線網絡(北京)有限公司將採取法律手段維護合法權益,因此産生的損失及為此所花費的全部費用(包括但不限于律師費、訴訟費、差旅費、公證費等)全部由侵權方承擔。
4、凡本網註明“來源:XXX(非國際在線)”的作品,均轉載自其它媒體,轉載目的在於傳遞更多信息,豐富網絡文化,此類稿件並不代表本網贊同其觀點和對其真實性負責。
5、如因作品內容、版權和其他問題需要與本網聯繫的,請在該事由發生之日起30日內進行。
