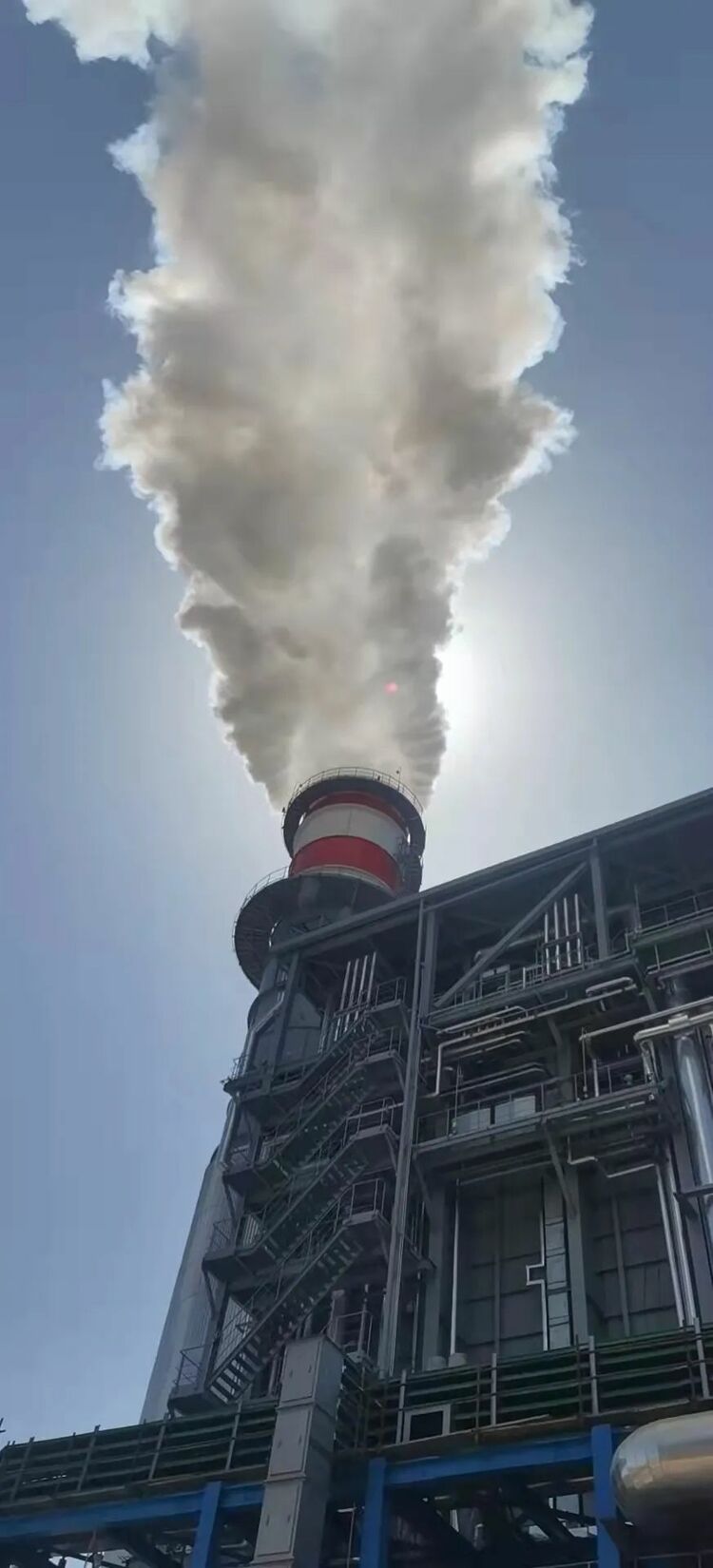

國際在線黑龍江消息:巴基斯坦當地時間3月14日13時30分,哈電國際承建的巴基斯坦濱佳勝三期900MW聯合循環電站項目1號燃機首次點火成功,各項參數正常穩定,這標誌著1號機組及全場輔助系統的安裝調試工作取得階段性勝利,並向1號機組PTOC臨時移交邁出重要一步。
工作人員慶祝1號燃機首次點火成功
為圓滿完成1號機組燃機首次點火任務,哈電國際濱佳勝三期項目團隊克服工期緊張、疫情嚴峻的重重困難,積極協調業主、監理、西門子等各方單位緊密配合。進入2022年以來,項目先後完成天然氣系統、化學水系統、緊急柴油發電機系統等關鍵系統調試工作,為1號機組燃機首次點火及並網創造了條件。
接下來,1號機組將按既定計劃穩步開展機組並網、餘熱鍋爐吹管、汽機衝轉等熱調試工作。哈電國際濱佳勝三期項目團隊將再接再厲,在做好疫情防控、確保參與項目的人員健康的前提下,嚴格把控安全品質,週密計劃、精心組織,全力推進項目建設,力爭早日實現項目的全面移交。(文/圖 趙子晗)
