國際在線江蘇報道(韓小強 通訊員 黃飛英 樊世通):3月18日,蘇州500千伏梅裏-木瀆遷建線路順利投運,為白鶴灘-江蘇±800千伏特高壓直流受端配套送出工程——500千伏虞城-木瀆線路建設“讓道”,全力保障白鶴灘工程加快推進。

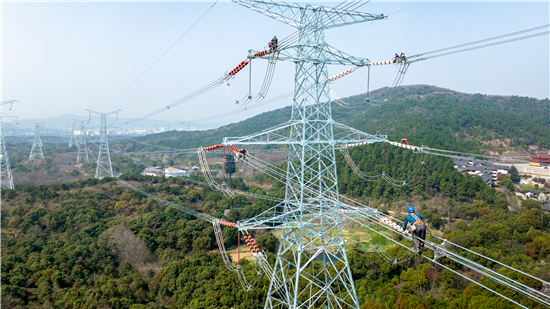

工作人員進行線路施工 攝影 謝鵬
白鶴灘入蘇特高壓工程是我國“西電東送”核心樞紐工程,起于四川省涼山州布拖換流站,止于江蘇省蘇州市虞城換流站。該特高壓工程配套的500千伏送出工程共有11回出線,全長132.6公里。虞城-木瀆線路便是其中一條出線,該線路投運後,將有力保障400萬千瓦清潔水電落地蘇州。
根據規劃,在蘇州市高新區、相城區境內,虞城-木瀆新建線路與梅裏-木瀆線存在交叉,意味著虞城-木瀆新建線路必須在上方跨越梅裏-木瀆線。“出於安全考慮,跨越時必須升高虞城-木瀆的鐵塔,這樣一來,塔高將超100米,不僅塔基佔地面積增加近700平方米,而且不滿足無錫碩放機場半徑55公里範圍內的限高要求和通道內規劃鐵路的技術規範要求。”國網蘇州供電公司建設部黨支部書記田強介紹説,“為了不影響白鶴灘配套送出工程的正常建設,最終決定向西側遷移梅裏-木瀆線,將原本線路通道讓出,助力項目建設順利推進。”
工作人員進行線路施工 攝影 謝鵬
在一處跨越滬寧城際鐵路及滬寧鐵路架線工作中,為保障鐵路正常運營,蘇州供電公司組織100余名施工人員,連續10天在高鐵停運後的0:30-3:30期間集中作業,提前完成了跨越段架線工作。
自2021年6月工程啟動建設以來,蘇州供電公司統籌安全與發展,緊抓防疫和復工復産,全力做好屬地保障和保電工作,先後協調市一級層面召開生態影響評估論證,在江蘇省首個取得設區市政府生態環境影響評估意見,縮短辦理時間約3個月;創新採用線上林地審批手續方式,避免了疫情因素影響,順利完成林地審批手續並辦理採伐證;六次召開現場會議,耐心做好宣傳解釋工作,高效破解廠房拆遷立塔難題。
據介紹,白鶴灘虞城換流站和各配套送出工程當前均在有序推進中,計劃于2022年6月份首批投運400萬千瓦容量,年底前將全面建成投運,供電能力達到800萬千瓦,將進一步優化蘇州電網架構和能源結構。虞城換流站投運後,每年可輸送電力300億千瓦時,相當於替代受端地區原煤消耗1400萬噸、減少二氧化碳排放2542萬噸。
1、“國際在線”由中國國際廣播電臺主辦。經中國國際廣播電臺授權,國廣國際在線網絡(北京)有限公司獨家負責“國際在線”網站的市場經營。
2、凡本網註明“來源:國際在線”的所有信息內容,未經書面授權,任何單位及個人不得轉載、摘編、複製或利用其他方式使用。
3、“國際在線”自有版權信息(包括但不限于“國際在線專稿”、“國際在線消息”、“國際在線XX消息”“國際在線報道”“國際在線XX報道”等信息內容,但明確標注為第三方版權的內容除外)均由國廣國際在線網絡(北京)有限公司統一管理和銷售。
已取得國廣國際在線網絡(北京)有限公司使用授權的被授權人,應嚴格在授權範圍內使用,不得超範圍使用,使用時應註明“來源:國際在線”。違反上述聲明者,本網將追究其相關法律責任。
任何未與國廣國際在線網絡(北京)有限公司簽訂相關協議或未取得授權書的公司、媒體、網站和個人均無權銷售、使用“國際在線”網站的自有版權信息産品。否則,國廣國際在線網絡(北京)有限公司將採取法律手段維護合法權益,因此産生的損失及為此所花費的全部費用(包括但不限于律師費、訴訟費、差旅費、公證費等)全部由侵權方承擔。
4、凡本網註明“來源:XXX(非國際在線)”的作品,均轉載自其它媒體,轉載目的在於傳遞更多信息,豐富網絡文化,此類稿件並不代表本網贊同其觀點和對其真實性負責。
5、如因作品內容、版權和其他問題需要與本網聯繫的,請在該事由發生之日起30日內進行。
