從“圖紙”到“高地”:“十四五”臨港電網築牢産業發展能源動脈

2025-12-30 10:24:44  來源:中央廣電總臺國際在線  編輯:石麗敏

  12月28日,位於上海臨港新片區書院鎮的220千伏茅家(綜合)輸變電工程正式投運送電。至此,“十四五”期間臨港新片區已投運三座220千伏核心樞紐站,為片區內積體電路、高端裝備等重點産業集群築牢了能源根基。

  “十四五”期間,上海臨港新片區電網建設按下“加速鍵”,在投資規模、設施佈局與供電保障能力上實現全方位跨越式發展。五年間,國網上海電力持續發力,累計完成電網投資達58.6億元,新建220千伏輸變電工程4項,110千伏變電站8座,新增變電容量156萬千伏安,容量增長達133%。截至2025年底,臨港新片區變電總容量較“十三五”末增長76%,有力支撐新片區從容承接年用電量從29.1億千瓦時增長至62.3億千瓦時、最高負荷從72.1萬千瓦增長至154.8萬千瓦的高速發展需求。

  臨港電網建設的加速落地,離不開項目集約管理的創新實踐。面對片區重點産業激增的電力需求,國網上海電力聚焦業務協同的“4D”項目群管理模式,通過主體、資源、管理、時間四大維度的深度聯動,精準破解傳統分散管理的效率瓶頸,為工程建設按下“快進鍵”。該模式打破“一項目一對接”的固有壁壘,縱向貫通業主、監理、設計、施工等參建單位,橫向聯動16項基建與用戶工程,更構建起內聯繫統部門、外接政府與用戶的業務協同網絡,推動各方目標同向、行動同頻,凝聚起集中攻堅的強大合力。

  在資源集約配置上,項目群建立跨工程動態調配機制,對人力、資金、物資實行統籌調度,對光纜等關鍵物資實行優先級調配,確保緊急項目供應不脫節;同時精準統籌停電窗口與施工空間,通過合併同類停電作業、共享沉澱池等現場設施,最大限度減少重復作業與資源浪費,大幅提升整體利用效率。管理層面,項目群創新構建全流程協同機制,通過聯動審查提前厘清項目分介面,在設計階段便化解綜合塔基與管線衝突等隱患,累計避免潛在損失超250萬元;依託分級進度管控、品質聯合監督與安全交叉互查,實現三級風險作業零嚴重違章的硬指標,全方位築牢工程建設品質與安全防線。

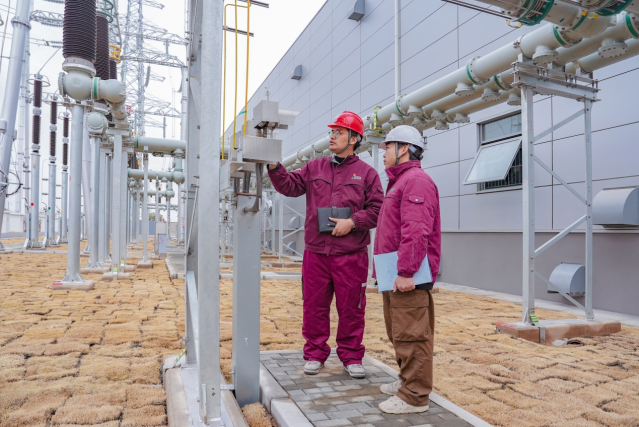

國網上海電力工作人員在茅家站戶外配電裝置處開展戶外密度繼電器防水設置檢查 供圖 上海市電力公司

  在此模式下,泥城、中芯東方等16項重大工程及用戶項目在5年內密集投運,建設週期平均縮短10%,停電總時長累計壓縮47天,造價成本節約超千萬元。其構建的全鏈條協同管理體系,不僅精準匹配了臨港電力需求的快速增長,也斬獲全國電力行業工程建設管理創新成果一等獎,為複雜區域電網集群化建設提供了可複製、可推廣的業務協同範本。

  在以管理創新破題的同時,國網上海電力更以技術創新為翼,落實“六精四化”理念,聚焦臨港電網建設空間受限、工期緊張、通道稀缺等痛點,推出多項國網首創、國內領先的技術裝備,填補系列技術空白,為臨港電網高品質建設注入核心動力。

茅家(綜合)220千伏輸變電工程航拍圖 供圖 上海市電力公司

  新片區用電需求激增,但電力通道資源緊張、老舊鐵塔承載力有限,讓電網增容改造陷入瓶頸。為此,國網上海電力聯合産學研機構深度合作,聚焦間隙型特強鋼芯耐熱鋁合金絞線展開技術攻關,成功實現國內首條500千伏該類型導線的工程應用。這種新型導線在耐熱性、載流量等指標上全面超越普通導線,高溫下能保持穩定,載流量提升且弧垂不增加。最終,經過多維度分析試驗,在500千伏顧路-楊高站線路工程中首次試點應用,僅用34天停電工期,項目團隊通過優化張力場佈置,高效完成20公里線路、64基鐵塔的施工任務,實現線路輸送容量翻倍且弧垂不增加,既解決了老舊鐵塔無法承載大規格導線的難題,突破了傳統耐熱導線的輸送容量瓶頸,又提升了關鍵斷面電力輸送能力,填補了新型導線在500千伏工程應用的技術空白。

  為迎接“十五五”期間蒙電入滬特高壓直流、本地光伏和風電“雙千萬千瓦”等近十年上海最大輸電工程,國網上海電力提前開展技術準備,聚焦長距離大容量GIL安裝、超長海纜敷設等技術空白區,組織上海地區工程行業頂尖院校、施工企業、裝備製造商等技術骨幹開展GIL精準對接、安裝調試車、智慧化擰緊、海底電纜專用敷設裝備等專項技術攻關,為工程順利建設提供有力支撐,同時也為西南水電送出工程做好技術儲備。

  “十四五”以來,臨港新片區從“圖紙上的熱土”變為“現實中的高地”,國網上海電力電網建設者也用“六精四化”的生動實踐,在灘塗上築起了“堅強電網”、在創新中跑出了“臨港速度”、在協同中探索了“升級路徑”。隨著“十五五”規劃的落地,這座國際新城的能源動脈將更加堅韌,為服務臨港“五個重要”戰略目標提供源源不斷的綠色動能。(文 邵芷瑄)
