原標題:廣西白龍核電1號機組首個核級大型模組吊裝就位
1號核島反應堆廠房主體結構施工全面開啟

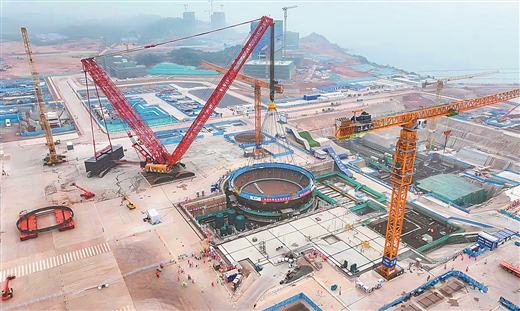

2月6日11時37分,廣西白龍核電1號機組核島鋼制安全殼底封頭吊裝就位。韋程彬/攝
2月6日11時37分,經過起鉤、懸停、變幅、旋轉、回轉、下落、調整等一系列動作,廣西白龍核電項目1號機組鋼制安全殼底封頭吊裝一次精準就位。這是項目一期工程吊裝就位的首個核級大型模組,也是項目建設在“十五五”開局之年的首個重大節點,標誌著1號核島反應堆廠房主體結構施工全面開啟。
鋼制安全殼是核島反應堆廠房的第三道安全屏障,由底封頭、圓柱形筒體(一至三環)和頂封頭五大模組組成。本次吊裝的底封頭是鋼制安全殼的基底,採用半橢球形結構設計,由64塊高強度低合金鋼板組焊而成。
廣西核電施工管理團隊于2025年5月15日啟動鋼制安全殼底封頭拼裝工作,聯合參建單位梳理先決條件清單,優化施工邏輯,克服拼裝邏輯複雜、尺寸大、精度要求高等挑戰,順利完成64塊鋼板的逐層組對與焊接。2026年2月5日,鋼制安全殼底封頭完成場內運輸,並抵達1號機組重件道路停放點;2月6日8時37分正式啟動吊裝作業,整個吊裝過程歷時3小時,全程可控、平穩有序,模組一次成功就位。
此次鋼制安全殼底封頭的順利吊裝,充分展現了白龍核電項目參建單位的高效協同能力。下一步,廣西核電將繼續攜手各參建單位,堅持“安全第一、品質第一”理念,深入踐行“新型甲乙方關係”,持續推動白龍核電項目一期工程高品質建設,為廣西加快建設國家能源安全保障區注入強勁動能。(廣西雲-廣西日報記者陸權香 通訊員于勇)
1、“國際在線”由中國國際廣播電臺主辦。經中國國際廣播電臺授權,國廣國際在線網絡(北京)有限公司獨家負責“國際在線”網站的市場經營。
2、凡本網註明“來源:國際在線”的所有信息內容,未經書面授權,任何單位及個人不得轉載、摘編、複製或利用其他方式使用。
3、“國際在線”自有版權信息(包括但不限于“國際在線專稿”、“國際在線消息”、“國際在線XX消息”“國際在線報道”“國際在線XX報道”等信息內容,但明確標注為第三方版權的內容除外)均由國廣國際在線網絡(北京)有限公司統一管理和銷售。
已取得國廣國際在線網絡(北京)有限公司使用授權的被授權人,應嚴格在授權範圍內使用,不得超範圍使用,使用時應註明“來源:國際在線”。違反上述聲明者,本網將追究其相關法律責任。
任何未與國廣國際在線網絡(北京)有限公司簽訂相關協議或未取得授權書的公司、媒體、網站和個人均無權銷售、使用“國際在線”網站的自有版權信息産品。否則,國廣國際在線網絡(北京)有限公司將採取法律手段維護合法權益,因此産生的損失及為此所花費的全部費用(包括但不限于律師費、訴訟費、差旅費、公證費等)全部由侵權方承擔。
4、凡本網註明“來源:XXX(非國際在線)”的作品,均轉載自其它媒體,轉載目的在於傳遞更多信息,豐富網絡文化,此類稿件並不代表本網贊同其觀點和對其真實性負責。
5、如因作品內容、版權和其他問題需要與本網聯繫的,請在該事由發生之日起30日內進行。
