國網黃石供電公司:統籌特高壓建設和電力保供“兩不誤”
2024-08-27 16:20:37來源:中央廣電總臺國際在線編輯:高鈺姍責編:石麗敏

  近日,在黃石市陽新縣陶港鎮祠堂畈附近,40多米高鐵塔上4名電力工人渾身濕透,他們扶著頭頂上吊車吊過來的部件,開始了最後“一吊”的組塔工作。

統籌特高壓建設和電力保供 他們在高溫下與時間“賽跑”_fororder_圖片12

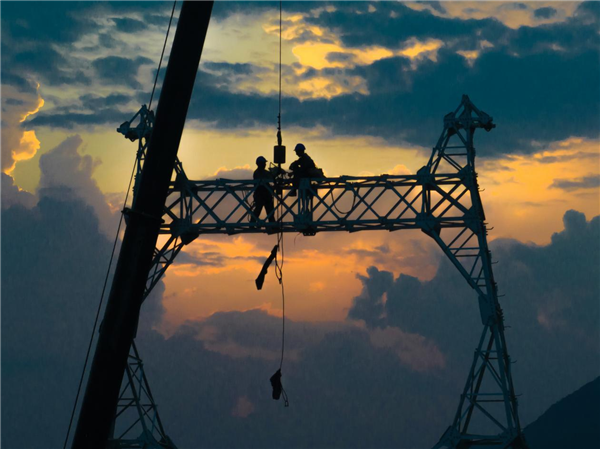

組塔工作現場 攝影 曹祥魁

  目前,1000千伏黃石特高壓工程建設到了收尾關鍵期。為及時給境內特高壓輸電線路騰地讓道,國網黃石供電公司緊盯被跨越輸電線路的拆除時間節點,加緊建設新的電源線路,確保特高壓建設和黃石地區電力保供“兩不誤”。

統籌特高壓建設和電力保供 他們在高溫下與時間“賽跑”_fororder_圖片13

電力工人辛勤勞作現場 攝影 曹祥魁

  據了解,目前正在施工的220千伏塞宋線,全長20多公里,需要組立55基鐵塔,是黃石西塞電廠到陽新地區的重要電源線。根據特高壓輸電線路建設節點,黃石地區用於騰地讓道的220千伏棵覺線將於今年10月8日拆除。為保障特高壓輸電線路建設期間黃石地區電力可靠供應,國網黃石供電公司堅持“先立後拆”原則,通過倒排工期,加快建設塞宋線和鐵秀線兩條電源線。

  國網黃石供電公司項目管理中心副主任龍菲介紹,為了給特高壓騰出廊道,黃石地區棵覺線10月初必須退運,因此需在棵覺線退運前,將塞宋線、鐵秀線兩條電源線建好,確保特高壓按期投産的同時,黃石地區電力充足可靠供應。

統籌特高壓建設和電力保供 他們在高溫下與時間“賽跑”_fororder_圖片14

作業現場 攝影 曹祥魁

  當天下午6點,在斜輝映照下,4名電力工人挺立在鐵塔上,準備最後的螺栓緊固工作。

  “安全帶一定要打牢固,不要在車臂下方工作,有身體不適及時彙報,下來輪換。”塔下的監護人員汗流浹背,目不轉睛盯著高空的作業人員,提醒作業人員注意安全事項。

       國網黃石供電公司現場工作負責人陶海濤説道:“近期溫度很高,我們每天早上5點就到了,一直要幹到晚上10點,除了避開正午時段,一天至少要幹10多個小時。”

統籌特高壓建設和電力保供 他們在高溫下與時間“賽跑”_fororder_圖片16

夕陽余暉下的特高壓輸電線路 攝影 袁勝

  據悉,為搶抓施工進度,國網黃石供電公司統籌鐵塔基礎、立塔和線路架設等工作。目前,兩條電源線鐵塔基礎已完成74%,鐵塔組立完成19基,預計9月份全面進入立塔架線施工階段。(文 張良 曹祥魁 袁勝)

國際在線版權與信息産品內容銷售的聲明

1、“國際在線”由中國國際廣播電臺主辦。經中國國際廣播電臺授權,國廣國際在線網絡(北京)有限公司獨家負責“國際在線”網站的市場經營。

2、凡本網註明“來源:國際在線”的所有信息內容,未經書面授權,任何單位及個人不得轉載、摘編、複製或利用其他方式使用。

3、“國際在線”自有版權信息(包括但不限于“國際在線專稿”、“國際在線消息”、“國際在線XX消息”“國際在線報道”“國際在線XX報道”等信息內容,但明確標注為第三方版權的內容除外)均由國廣國際在線網絡(北京)有限公司統一管理和銷售。

已取得國廣國際在線網絡(北京)有限公司使用授權的被授權人,應嚴格在授權範圍內使用,不得超範圍使用,使用時應註明“來源:國際在線”。違反上述聲明者,本網將追究其相關法律責任。

任何未與國廣國際在線網絡(北京)有限公司簽訂相關協議或未取得授權書的公司、媒體、網站和個人均無權銷售、使用“國際在線”網站的自有版權信息産品。否則,國廣國際在線網絡(北京)有限公司將採取法律手段維護合法權益,因此産生的損失及為此所花費的全部費用(包括但不限于律師費、訴訟費、差旅費、公證費等)全部由侵權方承擔。

4、凡本網註明“來源:XXX(非國際在線)”的作品,均轉載自其它媒體,轉載目的在於傳遞更多信息,豐富網絡文化,此類稿件並不代表本網贊同其觀點和對其真實性負責。

5、如因作品內容、版權和其他問題需要與本網聯繫的,請在該事由發生之日起30日內進行。
