6月15日20時11分,在江蘇淮安500千伏上河變電站內,兩台嶄新的國産1000兆伏安主變壓器經24小時試運行後正式“上崗”。這標誌著國家電網有限公司迎峰度夏重點工程——上河變電站500千伏1號、2號主變壓器增容改造工程正式投運,可為華東電網新增約500兆伏安供電容量,也為迎峰度夏期間電力安全可靠供應注入了強勁動能。

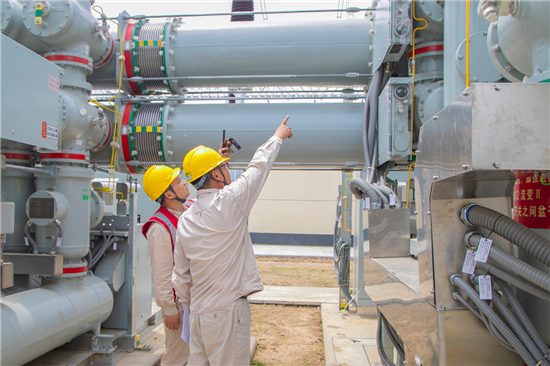

新變壓器調試啟動工作 攝影 陳妍
作為我國首條跨區域、遠距離超高壓輸變電工程——陽淮工程的末端站,上河變電站投運于1999年,至今運行已達26年之久。近年來,伴隨設備自然老化與區域經濟社會發展帶來的用電攀升,上河變電站原有的兩台750兆伏安進口主變壓器已難以滿足發展需求。
2024年3月,國務院印發《推動大規模設備更新和消費品以舊換新行動方案》,鼓勵推動發輸配電設備等更新和技術改造。國網江蘇省電力有限公司響應號召,自2024年下半年起,陸續在上河變電站開展主變壓器壓器增容改造、220千伏配電裝置改造以及新建子站等一系列升級改造工程。其中,國網淮安供電公司參與該站主變壓器增容改造工程造驗收啟動、負責220千伏配電裝置改造工程建設和驗收啟動工作。

新變壓器調試啟動工作 攝影 陳妍
主變壓器增容改造工程于去年9月開工,今年6月上旬完成全面驗收和生産準備。面對建設現場交叉作業面廣、安全管控壓力巨大等多重挑戰,淮安供電公司成立上河改造驗收專班,提前梳理改造期間二次電纜抽除、同屏裝置工作等各類關鍵風險點,針對性編制《上河變改造現場及電網管控方案》。專班成員主動對接參建單位開展驗收協調,針對增容工程的施工關鍵點、隱蔽工程等進行全過程閉環管控,確保新設備零缺陷投運。
“工程的成功投運,讓這座承載重任的老變電站煥發出了新生機。關鍵核心設備實現國産化替代,既彰顯了我國電力裝備製造實力,也為保障國家‘西電東送’戰略通道的安全穩定以及華東電網‘北電南送’的可靠運行增添了關鍵保障。”淮安供電公司500千伏變電運檢中心主任席文兵表示。(文 郭玲 王秋塵)
1、“國際在線”由中國國際廣播電臺主辦。經中國國際廣播電臺授權,國廣國際在線網絡(北京)有限公司獨家負責“國際在線”網站的市場經營。
2、凡本網註明“來源:國際在線”的所有信息內容,未經書面授權,任何單位及個人不得轉載、摘編、複製或利用其他方式使用。
3、“國際在線”自有版權信息(包括但不限于“國際在線專稿”、“國際在線消息”、“國際在線XX消息”“國際在線報道”“國際在線XX報道”等信息內容,但明確標注為第三方版權的內容除外)均由國廣國際在線網絡(北京)有限公司統一管理和銷售。
已取得國廣國際在線網絡(北京)有限公司使用授權的被授權人,應嚴格在授權範圍內使用,不得超範圍使用,使用時應註明“來源:國際在線”。違反上述聲明者,本網將追究其相關法律責任。
任何未與國廣國際在線網絡(北京)有限公司簽訂相關協議或未取得授權書的公司、媒體、網站和個人均無權銷售、使用“國際在線”網站的自有版權信息産品。否則,國廣國際在線網絡(北京)有限公司將採取法律手段維護合法權益,因此産生的損失及為此所花費的全部費用(包括但不限于律師費、訴訟費、差旅費、公證費等)全部由侵權方承擔。
4、凡本網註明“來源:XXX(非國際在線)”的作品,均轉載自其它媒體,轉載目的在於傳遞更多信息,豐富網絡文化,此類稿件並不代表本網贊同其觀點和對其真實性負責。
5、如因作品內容、版權和其他問題需要與本網聯繫的,請在該事由發生之日起30日內進行。
