近日,為期22天的西安東北部330千伏草玄I線停電投運工作正式開始。

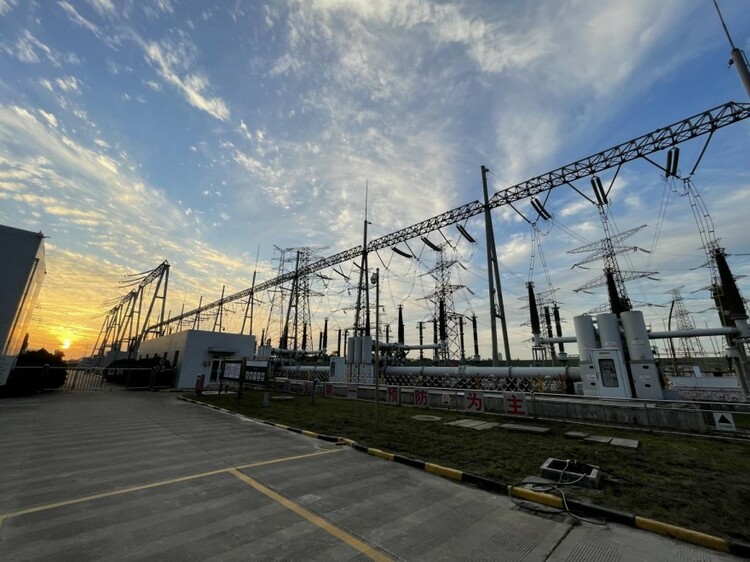

西安東北部330千伏草玄I線 供圖 國網西安供電公司項目管理中心
西安東北部330千伏草玄I線停電投運工作涉及土建、變電、架空、電纜等多個專業,共有兩處作業現場,參與施工的單位眾多。為加強現場安全管理,國網西安供電公司項目管理中心於8月5日開始,多次組織各參建單位進行現場勘查,劃分各單位作業地點,明確各專業施工工序;于10月9日會同該公司建設部、安監部共同編制了《330千伏草玄I線線路遷改風險管控措施》,編排了每日工作計劃,分析並制定了現場各作業面的危險點、風險點及管控措施。
本次停電工作不僅展現了國網西安供電公司項目管理中心全體幹部職工打贏電網建設攻堅戰的決心,同時也體現了嚴控現場作業安全的信心。國網西安供電公司項目管理中心將持續加強現場安全管控,緊盯施工進度,確保西安東北部330千伏草玄I線順利投運。(文 高書垚 樊明燏)
