國網榆林供電公司:攻堅老舊設備改造 提升電網供電可靠性
2025-09-06 11:53:07來源:中央廣電總臺國際在線編輯:吳明玲責編:王菲

  9月2日,在榆林市府谷縣郭家灣村的35千伏郭家灣變電站內,國網榆林供電公司工作人員正緊張有序地開展10千伏開關櫃及綜合自動化系統改造第三階段工作。現場分工明確、協作高效:一次檢修人員依次拆除郭礦I線、大昌汗線等7條出線電纜,並將其接入臨時開關櫃;與此同時,二次檢修人員同步推進2號主變壓器保護測控裝置的更換、3501開關的保護調試。

國網榆林供電公司:攻堅老舊設備改造 提升電網供電可靠性_fororder_3·1

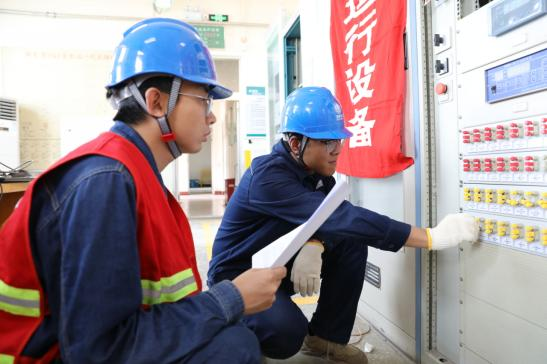

二次檢修人員核對保護測控裝置設備

  35千伏郭家灣變電站自1991年投運以來,已持續運行超過30年,承擔著周邊礦區及郭家灣村的重要供電任務。由於設備長期運行,其10千伏開關櫃及保護系統出現元器件嚴重老化、絕緣性能下降、外殼銹蝕、機構卡澀、操作按鍵失靈等多類缺陷。加之原有櫃型早已停産,備品備件難以採購,技術支撐滯後,導致運維檢修難度不斷加大,供電可靠性和電網安全運行面臨嚴重威脅。

  為徹底消除設備隱患,國網榆林供電公司於今年啟動該站10千伏配電室的全面改造工程。改造內容包括更換10千伏開關櫃22面、穿墻套管6隻、站用變2台、主變進線架空母線橋2座,並對繼電保護系統進行整體升級。通過設備整體迭代與智慧化改造,將徹底消除結構性隱患,顯著提升設備健康水準、供電保障能力及自動化運行效率。

國網榆林供電公司:攻堅老舊設備改造 提升電網供電可靠性_fororder_3·2

一次檢修人員查看過渡櫃開關設備

  據悉,本次改造工程共分10個階段推進,總工期96天。為保障工程順利實施,公司成立專項工作小組,構建業務管理與安全監督綜合機制,並下設技術、安全、驗收和物資保障四個專業小組,分工協作、統籌推進。改造前,公司已組織開關、主變、帶電檢測等多專業聯合開展設備狀態評估,精準編制施工方案和應急保電預案。施工期間,採取臨時開關櫃轉供電等措施,最大限度減少對電力用戶的影響,確保電網在改造過程中平穩運行。

  “針對各階段作業現場的關鍵風險點,我們每週集中會審作業計劃與施工方案,嚴抓現場勘查及作業執行,全力打造標準化作業現場。”35千伏郭家灣變電站10千伏開關櫃改造工程項目經理高赟介紹。

  不僅是郭家灣變電站,在今年秋檢期間,該公司還同步推進110千伏郭家灣變、橫山變、廟溝門變等4座變電站的開關櫃改造工作,系統治理榆林電網老舊設備存量問題,全面推動電網向智慧化、數字化轉型升級。

  “此次集中開展老舊開關櫃改造,實現了一次設備與二次系統的同步升級,將顯著提升變電站的綜合自動化水準,為今後實現智慧運維和遠程監控奠定堅實基礎。”國網榆林供電公司副總工程師張鋒表示。(文/圖 劉芳芳)

國際在線版權與信息産品內容銷售的聲明

1、“國際在線”由中國國際廣播電臺主辦。經中國國際廣播電臺授權,國廣國際在線網絡(北京)有限公司獨家負責“國際在線”網站的市場經營。

2、凡本網註明“來源:國際在線”的所有信息內容,未經書面授權,任何單位及個人不得轉載、摘編、複製或利用其他方式使用。

3、“國際在線”自有版權信息(包括但不限于“國際在線專稿”、“國際在線消息”、“國際在線XX消息”“國際在線報道”“國際在線XX報道”等信息內容,但明確標注為第三方版權的內容除外)均由國廣國際在線網絡(北京)有限公司統一管理和銷售。

已取得國廣國際在線網絡(北京)有限公司使用授權的被授權人,應嚴格在授權範圍內使用,不得超範圍使用,使用時應註明“來源:國際在線”。違反上述聲明者,本網將追究其相關法律責任。

任何未與國廣國際在線網絡(北京)有限公司簽訂相關協議或未取得授權書的公司、媒體、網站和個人均無權銷售、使用“國際在線”網站的自有版權信息産品。否則,國廣國際在線網絡(北京)有限公司將採取法律手段維護合法權益,因此産生的損失及為此所花費的全部費用(包括但不限于律師費、訴訟費、差旅費、公證費等)全部由侵權方承擔。

4、凡本網註明“來源:XXX(非國際在線)”的作品,均轉載自其它媒體,轉載目的在於傳遞更多信息,豐富網絡文化,此類稿件並不代表本網贊同其觀點和對其真實性負責。

5、如因作品內容、版權和其他問題需要與本網聯繫的,請在該事由發生之日起30日內進行。
