陜西電網啟動四大保電工程攻堅會戰
2025-10-24 17:40:33來源:中央廣電總臺國際在線編輯:吳明玲責編:王菲

  10月20日,陜西電網四項省級保供電重點工程圍繞330千伏金柞線,在陜南地區全面啟動聯合攻堅會戰。此次會戰將有力支撐750千伏主幹網架延伸至陜南地區,併為西康高鐵建設提供關鍵電力保障,對完善區域電網結構、促進地方經濟發展具有重要意義。

  在秦嶺深處的330千伏金柞線作業現場,秋雨過後,施工秩序井然。無人機在空中巡線,各類工程車輛有序作業,施工人員正緊張進行跨越架搭設和組塔架線等工作。這場攻堅會戰匯集了甘浙特高壓工程、750千伏安康變送出線路、330千伏西康高鐵供電工程商洛段與安康段等四大重點項目,呈現作業集中、任務繁重、時間緊迫的特點。

陜西電網啟動四大保電工程攻堅會戰_fororder_圖片1

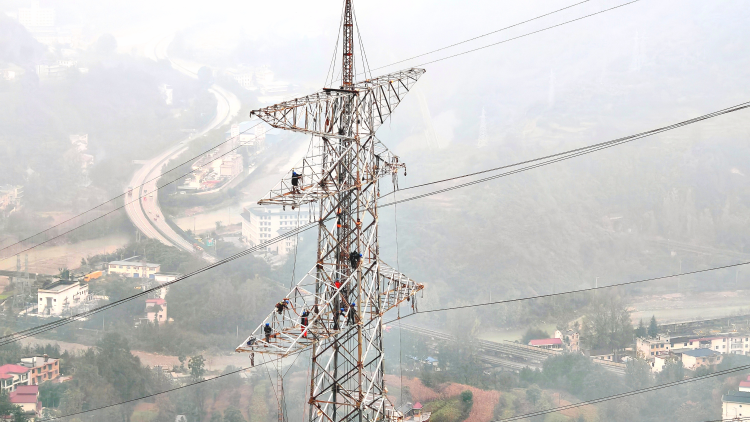

330千伏西康高鐵線路工程鐵塔組立現場

  據了解,本次涉網作業需在13天內完成近10項基建施工及檢修任務。面對持續陰雨、山區複雜地形及多單位協同作業等挑戰,國網陜西電力組織各參建單位提前開展多輪現場踏勘,優化施工方案,從計劃安排、人員調配、物資保障等方面做了充分準備。現場採取苫蓋、鋪設等有效措施降低降雨影響,確保工程安全高效推進。

陜西電網啟動四大保電工程攻堅會戰_fororder_圖片2

安康750千伏線路工程跨越包茂高速封網現場

  截至10月24日,各項工程進展順利:甘浙特高壓及750千伏安康線路跨越任務已完成25%,安康變和鎮安變線路工程進度達27%。全部作業預計11月3日前完成。此次攻堅不僅直接服務西康高鐵2025年底帶電調試目標,更將顯著增強陜南電網供電能力,為區域經濟社會高品質發展提供可靠能源保障。(國網陜西電力)

國際在線版權與信息産品內容銷售的聲明

1、“國際在線”由中國國際廣播電臺主辦。經中國國際廣播電臺授權,國廣國際在線網絡(北京)有限公司獨家負責“國際在線”網站的市場經營。

2、凡本網註明“來源:國際在線”的所有信息內容,未經書面授權,任何單位及個人不得轉載、摘編、複製或利用其他方式使用。

3、“國際在線”自有版權信息(包括但不限于“國際在線專稿”、“國際在線消息”、“國際在線XX消息”“國際在線報道”“國際在線XX報道”等信息內容,但明確標注為第三方版權的內容除外)均由國廣國際在線網絡(北京)有限公司統一管理和銷售。

已取得國廣國際在線網絡(北京)有限公司使用授權的被授權人,應嚴格在授權範圍內使用,不得超範圍使用,使用時應註明“來源:國際在線”。違反上述聲明者,本網將追究其相關法律責任。

任何未與國廣國際在線網絡(北京)有限公司簽訂相關協議或未取得授權書的公司、媒體、網站和個人均無權銷售、使用“國際在線”網站的自有版權信息産品。否則,國廣國際在線網絡(北京)有限公司將採取法律手段維護合法權益,因此産生的損失及為此所花費的全部費用(包括但不限于律師費、訴訟費、差旅費、公證費等)全部由侵權方承擔。

4、凡本網註明“來源:XXX(非國際在線)”的作品,均轉載自其它媒體,轉載目的在於傳遞更多信息,豐富網絡文化,此類稿件並不代表本網贊同其觀點和對其真實性負責。

5、如因作品內容、版權和其他問題需要與本網聯繫的,請在該事由發生之日起30日內進行。
