6月15日,攀西電網優化改造工程全面建成投運。攀西電網完成歷史性重塑,四川電網實現結構性升級,有力推動四川電力外送通道向清潔能源基地延伸,為“西電東送”國家戰略構築了更堅實的保障體系;有力提升攀西地區向省內負荷中心的輸電能力,大幅增強了電網運行靈活性與極端故障抵禦能力,實現外送更穩、內供更強、支撐更優。
該工程是推動西南地區構建新型能源體系、加速綠色低碳轉型的關鍵一步,也是推動清潔能源優勢向區域發展動能轉化的具體實踐。攀西地區得天獨厚的資源優勢將進一步轉化為強勁的經濟增長動力,為區域發展注入新活力。

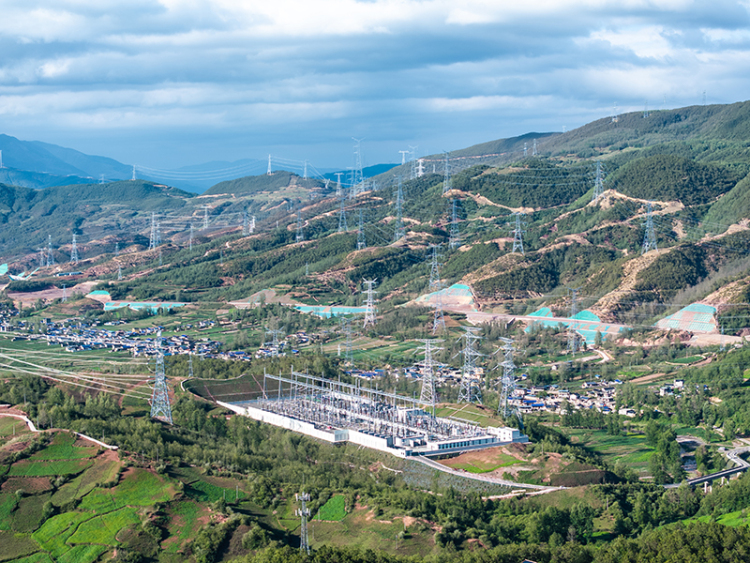

攀西電網優化改造工程新建的月城Ⅱ500千開關站及輸電線路 攝影 鄭自豪
為什麼要優化
疏經通絡 “外科手術”化解系統風險
攀西地區即攀枝花市和涼山彝族自治州所在區域,是四川最大規模的清潔能源基地,也是“西電東送”國家戰略的核心送端區域。到2025年底,該地區清潔能源總裝機規模預計將突破5000萬千瓦,形成“水風光”互補的清潔能源體系。
隨著大型風、光、水電集群,特別是白鶴灘、錦屏梯級等多座巨型水電站接入電網,攀西地區輸電通道數量快速增長,一張如蜘蛛網般密布的輸電線路網絡懸在上空。據統計,域內500千伏及以上線路多達46回,其安全穩定運行對於四川全省乃至我國華東、華中地區電力安全至關重要,亟需一場精準的“外科手術”,從根本上“疏經通絡”,解決電網系統性風險。
2022年11月,這場國家電網公司有史以來最複雜的500千伏省級電網優化改造工程在陣陣機械聲中拉開序幕。
工程歷時3年,分為5個階段實施,新建500千伏開關站一座、500千伏線路680公里,涉及15回在運500千伏線路改接、8座變電站改擴建、超1000公里光纜通信系統改造等一系列任務,作業人員峰值超7000人。
“簡單來説,就是要將原本錯綜複雜的電網,建成為南北兩組互不干擾的輸電通道,實現錦屏至蘇南、雅中至江西、白鶴灘至江蘇、白鶴灘至浙江四條特高壓直流及其近區500千伏電網‘兩兩分組’接入。”國網四川電力建設部相關負責人李漾汛介紹説。此外,工程還新建兩回500千伏交流送出通道,增加250萬千瓦送出能力,保障四川負荷中心的電力供應。
怎麼優化
步步為營 庖丁解牛“五階段”穩步推進
為保證攀西電網優化改造工程建設有序推進,國網公司高度重視,反復研究,持續加強督導協調。國網西南分部優化電網調度運行,保障區域電力安全可靠供應。地方各級政府成立工作專班,為工程保駕護航。國網四川電力制定環環相扣的施工計劃,紮實開展工程建設。
“就像庖丁解牛那樣,整個工程分為5個階段,難度最大的第5階段又分為4個步驟。在現場,施工人員細化管控到最小作業單元,具體任務分解到每一天。”國網四川建設公司業主項目經理徐乾傑介紹説。
2023年9月,銀線跨越金沙江和高海拔重冰區,第一階段建昌至敘府500千伏雙回線路工程建成投産,為攀西地區清潔能源輸送新增兩條“大動脈”,也為後續工程實施打下堅實基礎。
2023年12月,第二階段月城Ⅱ500千伏開關站建成投産,攀西電網再添一顆強勁“心臟”;城沐雙回、月雅雙回500千伏線路成功接入,其難度堪比“心臟搭橋”手術,對工程起到承上啟下的關鍵作用。
2024年12月,隨著線路改接、變電站改造、光纜改造等工作有序開展,第三、四階段任務陸續告捷,攀西電網南北兩組輸電通道初步形成,四大直流及其近區500千伏電網“兩兩分組”雛形初現。
2025年2月,工程“最後一棒”開跑。“作為收官之戰,第五階段是整個工程實施難度最大的階段。改造任務技術複雜、作業面廣、安全風險高,涉及線路新塔組立、舊塔拆除、導線轉接及光纜割接等多項高強度作業,且施工需在緊張的停電窗口期內完成。”徐乾傑説。
為確保工程第五階段安全高效推進,國網四川電力制定“停電—接入—調試—送電”全流程方案,通過多專業協同作業,完成7座變電站及8回500千伏線路的改造與調整等關鍵施工任務,為工程畫上圓滿句號。
克服了什麼困難
前所未有 “六大難題”逐一攻堅
“攀西電網優化改造工程是一場電網的精密手術、系統的繡花工程,建設所面臨的難題在整個四川電網建設史上前所未有。”李漾汛説,“總結來説,論證決策、統籌策劃、現場組織、電網風險防控、運維保障之難都是前所未有,而且方案制定特別嚴、時間跨度特別長、交叉跨越特別多、運行管控特別難、建設環境特別差、施工難度特別大。”
由於攀西電網原有電力通道相互交織,牽一髮而動全身。在規劃設計中,國網四川電力組織專家團隊反復分析系統方案,精準推敲運行方式,最大程度保護生態,把原有錯綜複雜的電網架構逐步理順、繪製清晰。國網四川調控中心細化編制各階段管控方案,深入開展電網風險、作業風險“雙控”,開展反事故演練19次、編制反事故預案151項。
在交叉跨越方面,工程累計穿越特高壓線路、500千伏線路以及鐵路、公路、航道等設施70次,猶如在密集交錯的網格中“穿針引線”。在施工難度方面,工程涉及500千伏線下組塔、鐵塔拆除、在運500千伏線路改接、光纜改造以及變電站改造和擴建,牽涉範圍之廣前所未見。
此外,攀西電網優化改造工程沿線94%以上為山地和高山大嶺,最高海拔超3300米。每年雨雪季和低溫期長達5個月,全線133公里為重冰區,導線結冰時的厚度可達成年人手腕粗細。
“500千伏建敘線約有13公里線路,全年超3個月大雪封山。大家頂風冒雪,增加場地霜雪清除、鐵塔除冰等措施,實行單班組小區域多塔位組裝,艱難地把這塊‘硬骨頭’啃了下來。”國網四川送變電公司500千伏建敘線施工項目經理陳嘯説。
國網四川電力還大力推行分體式機械旋挖、山地機械化組塔、智慧可視化放線等機械化施工措施,通過“機械代人、機械減人”,提高施工效率。據統計,工程建設過程中,山地機械化率達60%以上,減少作業人員1100余人,提升作業效率40%。
崇山峻嶺間,電網“動脈圖”悄然改畫。攀西電網外送斷面增加到10回500千伏線路,新增250萬千瓦供電能力。汩汩電流通過升級後的電網流向負荷中心,點亮千家萬戶,啟動工業馬達。
“涼山州發展和改革委員會積極推動工程建設,工程投運後,有力支撐了清潔能源開發與消納,助力涼山州經濟社會發展。”涼山州發展和改革委員會能源建設管理科負責人冉永國表示。
“隨著工程投運,電網輸送能力提升,新能源可以更穩定地送出去,推動綠色電力向綠色算力轉化,為四川加快算電融合發展作出更大貢獻。”四川鹽源華電新能源有限公司總經理張林渠表示。(文 高珩瑞)
1、“國際在線”由中國國際廣播電臺主辦。經中國國際廣播電臺授權,國廣國際在線網絡(北京)有限公司獨家負責“國際在線”網站的市場經營。
2、凡本網註明“來源:國際在線”的所有信息內容,未經書面授權,任何單位及個人不得轉載、摘編、複製或利用其他方式使用。
3、“國際在線”自有版權信息(包括但不限于“國際在線專稿”、“國際在線消息”、“國際在線XX消息”“國際在線報道”“國際在線XX報道”等信息內容,但明確標注為第三方版權的內容除外)均由國廣國際在線網絡(北京)有限公司統一管理和銷售。
已取得國廣國際在線網絡(北京)有限公司使用授權的被授權人,應嚴格在授權範圍內使用,不得超範圍使用,使用時應註明“來源:國際在線”。違反上述聲明者,本網將追究其相關法律責任。
任何未與國廣國際在線網絡(北京)有限公司簽訂相關協議或未取得授權書的公司、媒體、網站和個人均無權銷售、使用“國際在線”網站的自有版權信息産品。否則,國廣國際在線網絡(北京)有限公司將採取法律手段維護合法權益,因此産生的損失及為此所花費的全部費用(包括但不限于律師費、訴訟費、差旅費、公證費等)全部由侵權方承擔。
4、凡本網註明“來源:XXX(非國際在線)”的作品,均轉載自其它媒體,轉載目的在於傳遞更多信息,豐富網絡文化,此類稿件並不代表本網贊同其觀點和對其真實性負責。
5、如因作品內容、版權和其他問題需要與本網聯繫的,請在該事由發生之日起30日內進行。
