9月21日,四川省樂山市井研縣施工現場傳來建設進展,隨著最後一相導線走板抵達預定位置,攀西特高壓交流工程首個區段放線作業收官,順利完成對±800千伏金上至湖北直流輸電線路以及2條500千伏輸電線路的跨越施工,為工程後續高效推進築牢堅實基礎。

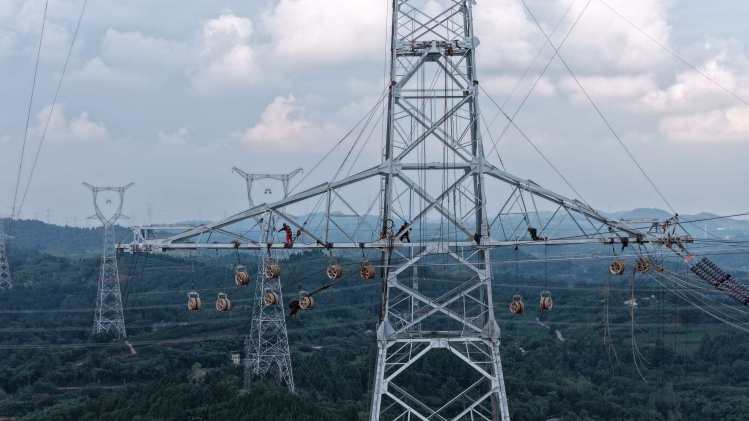

在樂山市井研縣,攀西特高壓交流工程11標施工現場,作業人員正採用抱桿組塔的方式組立鐵塔。供圖 國網四川建設公司
“特高壓線路建設通常分段推進,且跨越施工必須在既有線路不帶電的狀態下開展。”攀西特高壓交流工程線路工程東段業主項目部執行副經理楊譯介紹,“目前是電網秋季檢修難得的窗口期,工程所跨線路都不帶電。我們將11標段中跨越密集的線路列為‘提前架線區段’,‘拎出來’提前幹,在有限的時間內,完成最關鍵的跨越。”

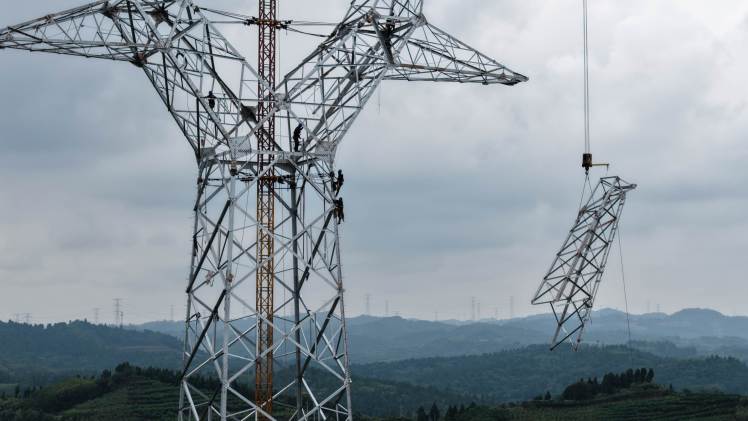

在樂山市井研縣,攀西特高壓交流工程作業人員正在調整滑車。供圖 國網四川建設公司
攀西特高壓交流工程于2026年3月底開工,新建攀西、川南兩座1000千伏變電站,線路途經涼山、宜賓、樂山三市(州)。此次完成放線作業的區段新建鐵塔22基,線路全長約7.3公里,不僅跨越密集,而且高塔、重型鐵塔多,其中單基鐵塔最大重量達518.5噸,最大塔高160.8米。施工任務重、物資供貨緊、建設工期短,每一項都是硬骨頭。
國網四川省電力公司提前謀劃、挂圖作戰,項目團隊全面推廣機械化組塔工藝,針對120米以上超高鐵塔,採用“吊車+搖臂抱桿”組合施工模式,有效提升高塔組立的穩定性與施工效率。在放線環節,現場同步布設4個架線區段、40台配套牽張設備,將傳統的串列施工改為並行同步施工,大幅壓縮整體施工時長。
在樂山市井研縣,攀西特高壓交流工程正在開展首個區段放線作業。供圖 國網四川建設公司
攀西特高壓交流工程預計于2028年建成,年最大輸送電量約182億千瓦時,相當於替代標煤約588萬噸、減排二氧化碳約1446萬噸。工程建成後,將顯著增強攀西清潔能源向成都平原及川南負荷中心輸送能力,推動形成甘孜、阿壩、攀西三大清潔能源基地與成都平原、川南、川北三大負荷中心之間“三送三受”的電網格局,全面提升全省主網架的安全穩定水準與供電承載能力。(文 高珩瑞 謝春艷 李楓航)
1、“國際在線”由中國國際廣播電台主辦。經中國國際廣播電台授權,國廣國際在線網絡(北京)有限公司獨家負責“國際在線”網站的市場經營。
2、凡本網註明“來源:國際在線”的所有信息內容,未經書面授權,任何單位及個人不得轉載、摘編、複製或利用其他方式使用。
3、“國際在線”自有版權信息(包括但不限于“國際在線專稿”、“國際在線消息”、“國際在線XX消息”“國際在線報道”“國際在線XX報道”等信息內容,但明確標注為第三方版權的內容除外)均由國廣國際在線網絡(北京)有限公司統一管理和銷售。
已取得國廣國際在線網絡(北京)有限公司使用授權的被授權人,應嚴格在授權範圍內使用,不得超範圍使用,使用時應註明“來源:國際在線”。違反上述聲明者,本網將追究其相關法律責任。
任何未與國廣國際在線網絡(北京)有限公司簽訂相關協議或未取得授權書的公司、媒體、網站和個人均無權銷售、使用“國際在線”網站的自有版權信息産品。否則,國廣國際在線網絡(北京)有限公司將採取法律手段維護合法權益,因此産生的損失及為此所花費的全部費用(包括但不限于律師費、訴訟費、差旅費、公證費等)全部由侵權方承擔。
4、凡本網註明“來源:XXX(非國際在線)”的作品,均轉載自其它媒體,轉載目的在於傳遞更多信息,豐富網絡文化,此類稿件並不代表本網贊同其觀點和對其真實性負責。
5、如因作品內容、版權和其他問題需要與本網聯繫的,請在該事由發生之日起30日內進行。
