中國武漢團隊設計的埃及歷史上規模最大、電壓等級最高、覆蓋範圍最廣的電網升級改造工程即將接近尾聲,2019年將全部投運。它將解決埃及的“電荒”問題,為埃及經濟發展注入源源不斷的動能。
2016年1月,埃及電力公司500千伏輸電線路工程總承包合同簽訂。這個由中國公司總承包、在漢企業主要設計的輸電工程,是“一帶一路”框架下中埃産能合作首個簽約項目,計劃新建15條、共計1210公里的500千伏埃及電力骨幹網架輸電線路,投資規模達到7.58億美元。這條線路就像人體大動脈,可以徹底解決埃及電力“供血不足”的問題,有效支援埃及經濟的高速發展和工業産能的大幅提升。

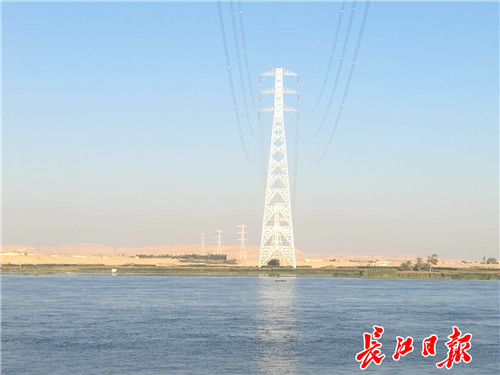

尼羅河跨越塔,創造埃及鐵塔高度新紀錄 通訊員羅楚軍 張益修 供圖
異國建設挑戰不斷
作為這一工程的主要設計單位,中南電力設計院有限公司負責其中11條總長600多公里的線路。工程第一年,赴埃及勘測設計人員就派出70余人次。
項目經理萬志方參與過很多國際大型電力項目,經驗豐富。然而,在埃及的土地上,資深的“老”專家還是遇到了不少新問題。他介紹,在國內的工程是先在五萬分之一的專業地圖上設計線路,然後再去現場踏勘,而這次的項目路線是當地政府直接按照谷歌地圖定的,有很大的不確定性,而且埃及的土地是私有的,路線上經過很多“地主”,都需要反復和對方做溝通協調工作。
武漢設計的4號線鐵塔 通訊員羅楚軍 張益修 供圖
有一次,因為規劃路線經過一個私人莊園,莊園的大型高空噴灌設備會對線路建設造成影響,經過兩個多月的溝通,莊園主才同意減小設備的面積,為項目“讓路”。
此外,當地的工作效率也讓中南院的設計團隊犯了難。“圖紙不通過審批,所有工作都沒法進行,但我們提交給埃及審核單位後,有時回應不太及時。”中南院負責這一項目的電氣主設計人汪如松説,“我們最後直接在當地的審查單位租了一間辦公室,他們對圖紙有什麼疑問,我們可以直接現場解釋、立刻解決。”
面對各種挑戰,項目組積極應對,高峰期間,11條線路同時開展工作,勘測、設計、圖紙報批審查、設備材料招標採購同時進行。“2016年春節最忙,項目組6個人都在埃及工作,因為埃及人不過春節。”中南電力設計院埃及項目結構專業主設計人高斐略因為妻子生産,提前20天回國,但春節期間,他也是一邊照顧孩子,一邊用電腦工作,及時完成業主方的修改要求。
中南電力設計院的設計團隊 通訊員羅楚軍 張益修 供圖
武漢設計享譽北非
如今,隨著一條條線路按期投産運行,項目已臨近完工。這個項目建起比金字塔還高的尼羅河輸電跨越塔,覆蓋埃及主要人口聚集區,大大緩解了埃及多地面臨的用電短缺問題。這一項目成為“中國設計”“武漢設計”在海外的一張亮眼“名片”。
埃及以往的線路工程大多由國外公司建設,設計原則不斷變更,造成設計標準過於嚴苛,技術參數趨於保守。為了解決上述難題,中南院項目團隊深入研究,以埃及技術人員信賴的國際規範為依據,根據實際情況提出了創新方案,打破埃及以往工程慣例,獲得了埃方的高度認可。
據電氣專業主管李健介紹,埃及原來的輸電線路都是三分裂導線,對於電力的傳輸和未來的發展制約比較大,中南院設計團隊為埃及設計了其國內的第一批四分裂導線輸電線路,相當於在電力傳輸過程中多開闢了一個“車道”,“這就好比高速公路三車道變成了四車道,擴容了。”
因為創新點子多,埃方技術負責人還為當時戴著圓形黑框眼鏡的電氣主設計人汪如松起了一個形象的綽號——哈利·波特。他給記者講了一件事:埃及原有的電力線路塔高約50米左右,新建的電力線路會遇到交叉跨線的問題,剛開始埃方根據安全原則要求使用近125米高的跨河塔,“這好比殺雞用牛刀,費時費錢又費力。”後來汪如松和團隊成員在確保安全標準的前提下專門設計了一款88米左右的高跨塔,“這樣,節約了施工時間、成本和人工,每個塔可以節省鋼材100到120噸”。
除了設計理念的輸出,埃及電力公司500千伏輸電項目的實施,也有力帶動中國超高壓輸電技術、裝備和工程總承包一體化“走出去”,推動中埃電力領域産能合作。結構主設計人覃偉平介紹,此次項目是中國的電力設備和相關行業材料第一次進入埃及,項目所用的設備和材料八成以上都是中國生産。(記者韓瑋 實習生李慧 通訊員羅楚軍 張益修)
