1月28日中午,蓋州市政府決定將團山退伍軍人專科醫院設立為新型冠狀病毒臨時隔離醫院,但因該醫院現有供電設施供電能力不足,急需搭建400千伏安變臺一座,保障醫院正常運轉。
國家電網營口蓋州市供電公司在13時接到通知後,當即決定無償為醫院搭建400千伏安變臺,立即組織各專業,在最短時間內完成現場勘查、設計及施工方案,緊急協調帶電作業班人員和施工力量,快速調配400千伏安變壓器和施工所需物料,僅在2個小時內,人員、物資,施工機械全部集結到位。

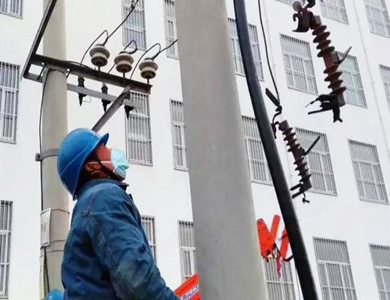

15時,在佩戴好個人安全防護用品及做好現場安全措施和組織措施的前提下,施工人員與帶電作業人員密切配合,帶電作業人員以最快的速度在團海乙線5左1號桿帶電更換跌落式開關並接引,施工人員全力推進變電臺架搭建、變壓器、計量表等相關設備的安裝。

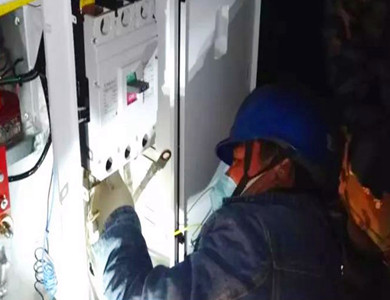

18時,隨著調度員下達合閘操作指令,送電一次成功,國網營口蓋州市供電公司僅用5個小時就完成了蓋州市疫情防治隔離醫院的臨時改造施工任務,解決了醫院的用電問題。
